Hier geht es mal nicht um Audi, A3 oder Autos. Sondern etwas OffTopic. Und das ist auch OK so. Dafür ist ja ein Blog da.
Das könnt Ihr genauso tun. Schreibt doch mal ein Blog über etwas was Euch beschäftigt, bewegt etc.
Ich nutze die Blogfunktion um zu dokumentieren wie schrittweise unsere Strasse saniert wird. Das bietet sich echt an.
Am Ende mache ich dann mit all den Bildern und Videos eine DVD, und lasse im Internet ein sogenanntes Foto-Book drucken.
Dann kan man später seinen Kindern, Enkel mal schön präsentieren wie so etwas abläuft.
Doch nun zur Sanierung der Bahnhofstrasse in Böhl-Iggelheim ;)

Ich werde das Blog immer wieder ergänzen. Also keine Sorge wenn immer mal was fehlt. Auch die DIASHOW, werde ich ständig ergänzen....


Im November 2009 machten erste Gerüchte im Ort die Runde...... die Bahnhofstraße soll saniert werden :huh:
Und schon im Frühjahr 2010 8|

Oha...da stimmt doch was nicht. Na mal abwarten.
Und tatsächlich... X( im Dezember wurde es im Amtsblatt bekanntgegeben.

Es werden einige Strassen und Plätze in naher Zukunft saniert werden. Der Anfang macht die Bahnhofstraße. Im nächsten Jahr kommt eine Strasse im Ortsteil Iggelheim dran, und wieder ein Jahr später die Hauptstrasse nebst Hochdorferstrasse in Böhl, welche direkt an die Bahnhofstrasse stößt.
Na das sind Projekte...uff.

Was sehr merkwürdig war ist, dass man vor vollendete Tatsachen gestellt wurde.

- Es gab KEINE Vorabinfo an die Bürger dass die Strasse erneuert wird
- Die Ausschreibung an die Firmen war vorüber, die Firmen standen fest
- Es wurde NICHT darüber abgestimmt welcher Belag kommt, sondern einfach entschieden Steine statt Asphalt zu nehmen (angeblich genauso leise, besser wenn geflickt wird, aber auch teurer)
- Der Bürger von Böhl hatte NIE eine Chance Einflußnahme zu nehmen
- Die Stromanschlüße sind noch auf dem Dach, die werden NICHT wie heute üblich in die Strasse gelegt

Alles in allem ein Ablauf mit einem GESCHMÄCKLE X(

Die Arbeiten sollten Anfang März beginnen und bis JAHRESENDE 2010 8| abgeschlossen sein.
Auf Seite 6 im AMTSBLATT kann man das im Detail nachlesen.
Na doll :wacko:
Dreck, Staub, Schlamm, Buckelpiste,...alles schlecht fürs Auto...und dann noch gesperrte Zufahrten X(
Das wird was geben.

[color=#000000]Anfang März 2010[/color]
Die Bauarbeiten beginnen.
Langsam sickern erste Details durch. Zuerst werden die Gasanschlüße kontrolliert. Danach werden die Trinkwasseranschlüße an jedem Haus erneuert. Im Anschluß daran folgt die Sanierung der Kanalrohre und der Abwasseranschlüße. Zuletzt kommen die vom Strassenbau und tragen alles ab um dann die neue Strasse zu pflastern. Bäume werden natürlich auch wieder gepflanzt X(
Hier ein Bild von der Projektvorbereitung. Planungsbüro, Gemeindevertreter und Baufirma waren hier vor Ort gewesen.

Gas, Wasser und Kanal soll bis Juni fertig sein. Dann beginnen die Strassenbauarbeiten.
Begonnen wurde in folgender Reihenfolge.
März 2010 vom Bahnhof ausgehend bis zur Lessingstrasse werden die Gasanschlüße gemacht. Dann beginnt man von der Lessingstrasse aus in Richtung Bahnhof mit dem Trinkwasser. Am Ende auch von der Lessingstrasse ausgehend folgen die Kanalarbeiten, da im Abschnitt (wo ich wohne) von Lessingstrasse zur Konrad-Adenauer-Strasse der Kanal nicht kaputt ist, sondern nur mit Inlinern von Innen saniert wird. Das geht schnell. Die Leute die zwischen Konrad-Adenauer-Strasse und Bahnhof wohnen haben die Looser-Karte gezogen. Hier werden ALLE Kanalrohre rausgenommen und durch neue ersetzt da sie total kaputt seien.

Das wird was geben. Gerade auch im Sommer und Urlaub, da mein Schlafzimmer natürlich zur Strasse hin das Fenster hat :diablo:

Wenn die Buddeln gibt es Löcher. Und wenn das vorm Haus ist, na dann kann man nicht raus und rein fahren.
Also liess ich mich bei der Gemeinde zum Verantwortlichen durchstellen, und erklärte ihm die Situation, dass ich auch als Bereitschaftsdienste beim Rettungsdienst habe (SEG) und auch mal rausgepiepst werden kann zu einem Notfall oder Großschadensereignis. Um die Alarmierungszeiten einhalten zu können, kann ich nicht erst 2 Strassen weiter zum Auto rennen und dann los. Das kostet Zeit. Er versprach mir dies in der nächsten Projektbesprechung den Verantwortlichen weiterzugeben, dass hier besonders vor unserem Anwesen aufgepasst wird, dass Abends zu Zu/Abfahrt gewährleistet wird.
Zudem hätt ich eh Magenweh wenn der kleine Blaue draussen stehn müßte. Es gibt derzeit soviel Diebes und Vandalismusgesindel im Ort, da würde das gerade noch fehlen. Denn normal steht er ja in der Garage. Das wäre ärgerlich wenn gerade wegen sowas der Wagen beschädigt würde.
Unnötig alles....

[color=#000000]14.4.2010[/color]
Die Bauarbeiten gelangen nun auch in unseren Abschnitt und vor das eigene Haus.
Meine tägliche größte Sorge war ja, dass eine Platte gelegt wird, so dass die Ein- und Ausfahrt gewährleistet war.
Ständig erkundigte ich mich tagsüber wie die Bauarbeiten sind und ob die Platte liegt.....war fast schon PARAnoia :roflmao:

Hier 2 Bilder vom neulegen der Gasanschlüße

Eigentlich wären die fertig geworden an dem Tag, aber ich hab ja mal wieder Glück, und es wurde eine undichte Stelle am Gasanschluß festgestellt.
Der Reparaturtrupp arbeitete zwar bis nach 20 Uhr, da waren dann aber auch keine Baggerführer mehr da um die Grube zuzuschütten :verrueckt:

Beim Nachbar gab es auch Probleme.
Der Baum hatte durch seine Wurzeln die Leitungen beschädigt.

Auch so ein Narrenstück der Gemeinde. Als vor gut 25 Jahren die Bäume gesetzt wurden (es wurde natürlich wieder mal kein Steuerzahler + Bürger gefragt) hatte man Bedenken, die Wurzeln könnten die Fundamente der Häuser zerstören. Also nahm man Bäume mit Wurzeln die in die Tiefe gehen.
Doll...die machten dafür die Leitungen kaputt. :roflmao:

Wo wir beim Thema Bäume wären.... :D
Der Plan war ja gewesen, die auszuzupfen, auf nem Acker vom Bauern zu lagern und wieder zurückpflanzen 8|
Als dies in der Bäckerei die Runde bei den Anwohnern machte, sah man kurze Zeit später fast an jedem Baum Zettel mit Bändern und dem Namen bzw der Hausnummer darauf. :whistling:
Jeder wollte unbedingt SEINEN Baum wieder haben......bis auf Ich...der könnte ruhig eingehen :whistling:
Nahm eh nur Platz beim Parken weg, machte Schatten, Dreck und Laub und die Vögel sassen drin und kackten aufs Auto. Ich brauch keine Bäume hier X(

Da nun aber die Bäume überall in den Kabeln verheddert waren mit ihrem Wurzelwerk, war eben mal nichts mit rauszupfen.
Folglich entschied der Gemeinderat die zu fällen, und wenn alles fertig ist, junge und neue Bäume zu Pflanzen, mit Wurzeln die FLÄCHIG wachsen und nicht in die Tiefe wachsen. Na doll....und unser Fundament vom Haus ?(

Hier ist das letzte Wort noch nicht gesprochen. :cursing:
Wozu hat man Advokat....des Anwalts Liebling :rolleyes:

Auf Seite 6 im AMTSBLATT kann man das im Detail nachlesen.

Hier stehen sie noch die Bäume ;)

Doch ihr Ende sollte bald nahen :whistling:

[color=#000000]19.4.2010[/color]
Die Holzfäller rücken an.....

Mit der Fällung der Bäume kam ein erneutes Unheil.
Die restlichen Stümpfe ^^

[color=#000000]21.4.2010[/color]
Spät Abends kam mein Schwager, ob ich mal kurz mit runterkommen könne ans Auto, da sei was passiert....
Schon im Hof roch ich ein starker Ölgeruch.

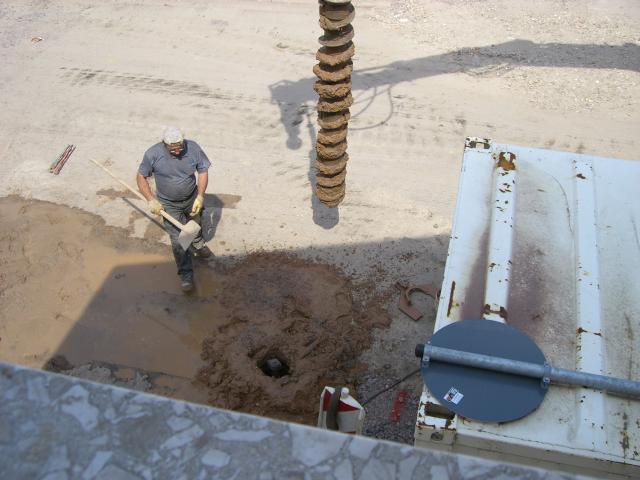

Nun wurden die Tage alle Bäume am Stamm abgesägt. Und so ein Stumpf wurde dem Wagen zum Problem. Er riss die komplette Verkleidung samt Ölwanne auf.
Der Wagen war trocken. Kein Tropfen Öl mehr drin. Er war noch zurückgefahren und fuhr etwas vor um den Wagen zu parken. Das waren etliche Meter, auf die sich eine fette Ölspur befand.
Um den Stumpf rum, war Erde aufgewühlt, so dass der Stumpf NICHT zu erkennen war. Es sah aus wie etwas aufgeworfene Erde.
An allen anderen Stümpfen waren Gelbe Eisenstangen eingeschlagen worden um sie zu kennzeichnen. Nur hier fehlte sie.

Also Polizei alarmiert inklusive Feuerwehr. Die rückte dann auch mit 5 Fahrzeugen an, hatte aber auch ihre Probleme in der gesperrten Strasse die voller ausgehobener Gruben war. Die Zubringer wurden gesperrt und Lichtmasten ausgefahren die die Strasse erleuchten.
Die Szene erinnerte an den Filmklassiker WESTWORLD.
Ältere unter Euch kennen den bestimmt und die Szene, in der Nachts die Techniker durch die leeren Strassen von Westworld fahren, Lichtmasten ausfahren und die "abgeschossenen" Robotermenschen einsammeln, dass sie bis zum nächsten Tag repariert wurden.
So ähnlich wars gestern Nacht.
Natürlich war das wieder so intressant dass die ganzen Anwohner lieber Feuewehr sahen als TV ^^

Der ADAC musste auch noch her. Allerdings kam er so fast gar nicht ans Auto weil alles aufgewühlt bzw zu eng war.
Irgendwann klappte es dann doch.

Schade ums Öl. Meine ganzen Aufzeichnungen sind jetzt nutzlos, da das Öl weg ist. Versickert in der Strasse.
Es war ja der Golf 1.4 TSI den ich wegen dem Longlife alle paar Wochen dokumentierte ;(
Das Öl aber war kohlrabenschwarz, und stank die ganze Strasse voll. Eigentlich wars mehr Spritgeruch...als Öl Geruch.
Naja, mal schauen wie es jetzt weitergeht. Bis alles rum war, war es fast 2 Uhr in der Nacht.

Bin gespannt wie die Schuldfrage ausgeht. Wer zahlt? Gemeinde oder Baufirma?
Das wird noch intressant. Am Ende gibts ne Eigenschuld oder Teilschuld. Alles denkbar in Deutschland.
Auch der Schaden wird gut kosten.
Unterbodenschutz weg, Ölwanne, bestimmt auch noch ein paar Sachen von Achse und Antriebstrang.

Anbei ein kleines Video, was ich noch gegen Ende filmte.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
Alles dumm gelaufen irgendwie.

Aber dennoch. Der Stumpf war nicht als solcher zu erkennen. Es sah echt aus wie ein sogenannter "Grundbollen"
Deutsch: Dreckhaufen ^^

Hier Bilder:
Der Stumpf an den mein Schwager fuhr. Bilder aus der Unfallnacht

So waren alle anderen Baumstümpfe an dem Tag nach der Unfallmeldung plötzlich abgesichert

Auch der Unfallverursacher....plötzlich ging es....


Am heutigen Tage wurde übrigens auch die Strassendecke abgefräst.

Schon beeindruckend diese großen Maschinen 8o

Beim Nachbar gegenüber waren schon die Jungs vom Kanalbau tätig um die Abwasseranschlüße zu überprüfen, reparieren oder zu erneuern.


[color=#000000]27.4.2010[/color]
Heute wurden die im Boden verbliebenen Baumstümpfe entfernt


[color=#000000]30.4.2010[/color]
Die Kanalbaufirma EUROVIA beginnt ihre Gerätschaften aufzubauen, da sie die nächsten Wochen auf unserem Abschnitt zwischen Lessingstrasse und Konrad-Adenauer-Strasse die Kanalarbeiten durchführen wird.

Vor unser Haus kam ein Werkzeug-Container.

Hier ein fotografisch besonders schönes Foto. Gefällt mir wegen den Wolken so gut :thumbup:

War bis vor kurzem hier alles irgendwie noch als Strasse zu "spüren", so war dies bis jetzt Vergangenheit. Ab heute hatte man das Baustellen-Feeling :|


[color=#000000]3.5.2010[/color]
Ständig kommen irgendwelche LKW laden Material, Maschinen, Sand, Schotter oder aber auch die neuen Kanalrohre ab.


[color=#000000]19.5.2010[/color]

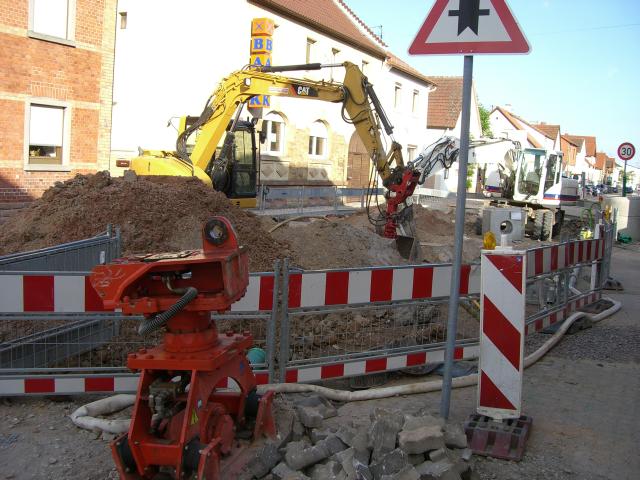

Ab heut gehts richtig zur Sache.
Eine Bohrfirma baut ihr Equipment auf.

Auch die Kanalsanierer beginnen.
Sie legen auf der gesamten Länge unseres Abschnittes Glasfaser-Inliner in die Röhren. Fügen Harz dazu, pressen es auf und härten es mittels UV.
Dann wurden per Roboter die Hausanschlüße aufgebohr um wieder Zugang zum Hauptkanal zu bekommen.


[color=#000000]25.5.2010[/color]
Der Bohrtrupp hatte heute das Gelände übernommen.
Sie bohren alle 3 Meter ca.6-Meter tiefe Röhren, um das Grundwasser mittels einer Pumpe abzupumpen. Dieses lästige, miese blaue Teil machte 2 Nächte ein Höllenlärm :cursing:

Als ich Abends vom Flugplatz gegen 21:30 Uhr in unsere Strasse fahren wollte, von Seiten der Lessingstrasse her, war abgesperrt 8|
Nanu :huh:
Das war doch vorher nicht. Na OK, dachte ich, fährste halt auf der anderen Seite rein. Also zurück über die Uhlandstrasse......ja sabberlot :cursing:
Mir kochte das Blut... :diablo:
Auch hier....zugesperrt. :vinsent:
Also Auto abgestellt, Warnblinker an und vor zur Absperrung. In 5 Minuten war die abgebaut und die Einfahrt frei :lokomotive:
So muss das laufen :hust:


[color=#000000]27.5.2010[/color]
Dauerregen und Kälte um die 10 Grad lassen eine Schlammpiste entstehen :cursing:


[color=#000000]28.5.2010[/color]

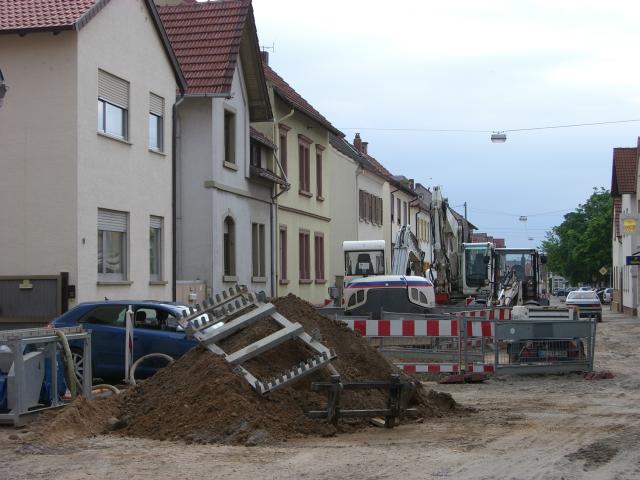

Jetzt hat es uns erwischt. Es geht richtig zur Sache. 8o
Die Jungs von EUROVIA fahren auf Höchstform auf :thumbup:

Sie buddeln was das Zeug hält.
Ein riesen Loch wurde aufgetan....


[color=#000000]29.5.2010[/color]

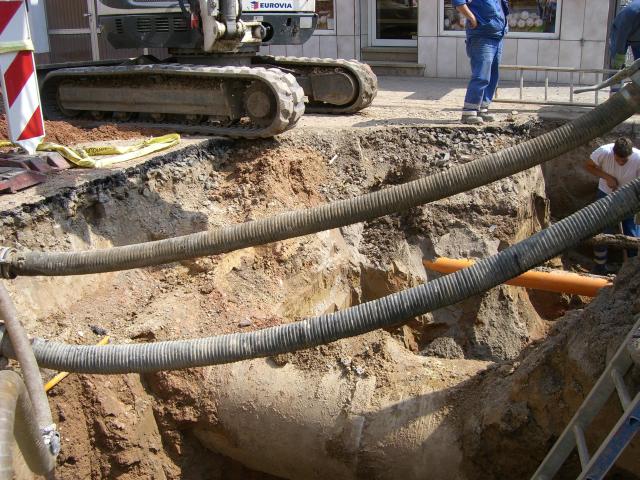

Es ging an die Erneuerung der Leitungen. Erst ganz nah sah man was sich da alles abspielte...


[color=#000000]30.5.2010[/color]
Im Offenen Kanal Haßloch+Böhl-Iggelheim, kommt ein Bericht zur Sanierung der Bahnhofstrasse.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
AHA,,,hier gab es mehr Infos als sonst vorher.


[color=#000000]1.6.2010[/color]
Die kamen jetzt immer näher zu uns.

Und Donnerstag ist Feiertag, und Freitag muss ich nach Paderborn zum Fahrwerkseinbau :-o
Ob die das hinbekommen mit Ein und Ausfahrt? Ich hatte ein komisches Gefühl im Bauch was mir sagte: Hak da nach bevor Du eingesperrt bist....
Also Abends nach Feierabend zum Baustellenleiter.
Freitag buddeln die ein Riesenloch wegen Kanal vor unserem Haus, da könnt ich Abends nicht in Garage fahren. Und bei dem Pack und Diebesgesindel was sich bei uns in Böhl-Iggelheim Nachts auf den Strassen rumtreibt lass ich den nicht 2 Strassen weiter in der Nacht stehen.
Der Baustellenleiter sicherte mir zu dass ich bis Freitag früh raus und rein könne. Freitag Abend rein konnte er nicht garantieren. Na immerhin. Hauptsache pünktlich in Paderborn.


[color=#000000]2.6.2010[/color]
Was ein Tag :S

am Morgen kam der Anruf dass ein Loch gebuddelt wird. 8o :cursing:

Meine Eltern waren morgens einkaufen und bekamen das erst mit, als das Loch schon halb offen war. :(
Also den Bauleiter angerufen. Irgendwie wurde ein Mißverständnis über Nacht.
Abgemacht war gestern, dass die bis Freitag nix machen, und ich Freitag früh raus kann.
Freitag Abend stand ja in Schwebe.
Irgendwie meinte er nun, hauptsache Freitag Abend freie Bahn. 8o

Nun ja. Das Kind war in den Brunnen, ääähm Loch Shok gefallen,,,jetzt musste ne Lösung her.
Ich ruf noch mal den Mann von der Gemeinde an erklärte ihm dass und er wollte sich kümmern. Der Bauleiter versprach mir eine Lösung. Nu OK.
Die Zeit verging, plötzlich gegen Mittag ein Anruf:
Das Loch wird größer und jetzt buddeln 2 Gruppen vorm Haus.
Anruf beim Bauleiter, er versprach mir, ich kann ab heute Abend raus. :-o
Holla, das wär ja nuuur dance

Ich konnte den Feierabend nicht erwarten. Kurz nach 17 Uhr, ich biege um die Ecke in unsere Strasse....ach Du Scheisse... :-o :cry:
Was seh ich???

Ein riesen Loch vorm Tor, da passte kein Kinderwagen durch.
Alle Mann arbeiteten bis zum letzten. Der Azubi machte die Rohre dicht, schon ging das Balett der 3 Bagger los.
Und Ruckzuck war ein Teil vom Loch so zugestampft dass es gerade passt. Der Haufen vorm Tor wurde zum Nachbar geschoben, und letztes Risiko ist das Rohr zur Absaugpumpe des Grundwassers.

Mittlerweile war es fast kurz vor 19 Uhr 8-|
Und einige Leute mussten noch nach Hamburg nach Hause fahren wegen Morgen Feiertag und Brückentag.
Da lass ich mich nicht lumpen und revanchiere mich für die TOPLEISTUNG.
Wenn der Trupp Montag da ist gibts deftig Frühstück.
Belegte Brötchen, Brezn, Bier, Radler, Wasser, Cola und Schoko wird gerichtet. Ebenso Kaffee. :)

Da zeig ich mich gerne erkenntlich. :rolleyes:

Verabredung

Und Freitag und Samstag machen die alles Zu (der andere Trupp), und Montag sind die dann mim Kanal fertig und die Strassendecke wird begonnen. Aushubarbeiten etc.
So das wars kurz ins OffTopic.
Lange Rede kurzer Sinn. Ich fahr Freitag wie geplant zu Düchting und Freitagabend wieder heim. :thumbsup:
Mit neuem Fahrgefühl.


Das vorwärts rausfahren geht gut.
Nur rückwärts rein dauerts ca 6-7 Minuten da man seitlich nicht viel sieht und zick zack fahren muss.
Höllisch aufpassen muss man am Rohr von der Grundwasserabsaugung.
Aber es geht


[color=#000000]4.6.2010[/color]
Gestern war ja Fronleichnam, also Feiertag und somit wurde nichts gemacht. Ich fuhr heute Morgen pünktlich um 6 Uhr aus dem Hof in Richtung Paderborn zum Fahrwerkseinbau bei Düchting Motorsport.
Im Laufe des Tages blieb ich natürlich mit der Heimat in Verbindung, wie es dort weitergeht.
Gegen Mittag hatten die das Loch auf unserer Strassenseite schon geschlossen, aber in Richtung gegenüberliegendem Nachbar erweitert. Und was für ein riesiges Loch 8|

Beim Nachbar nebenan machten sie auch weiter

Als die wieder geschlossen waren, gings ein Haus weiter Richtung Bahnhof.

Als ich Abends gegen 22 Uhr kam, konnte ich aber bequem in den Hof fahren. Unser Loch war zu und die Einfahrt frei.


[color=#000000]5.6.2010[/color]
Junge, Junge die geben Gas 8)

Weil es so schön war, wie diese Bagger wie im Balett tanzten nahm ich das mal auf. Sowas kommt immer besser als Bilder.
Viel Spaß !!!

[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

Mittags kurz nach 13 Uhr hatten sie die eine Seite wieder zu. Der Rest wird Montag gemacht.

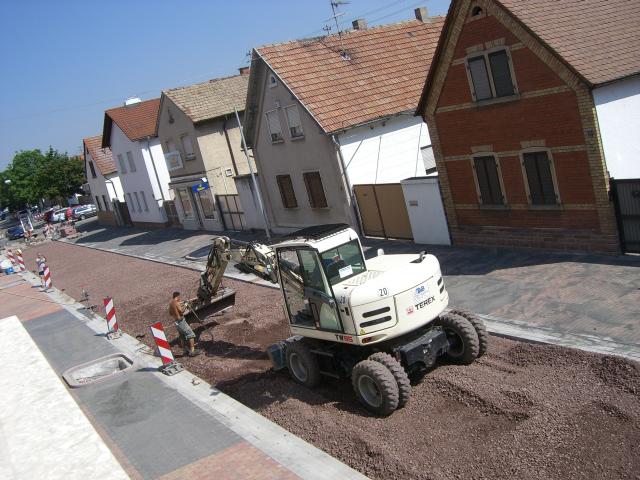

Aktuell sieht es unten so aus:

Mehr Bilder wie immer in der DIASHOW


[color=#000000]7.6.2010[/color]
Wochenbeginn :D
Bin ja mal gespannt...alle Getränke und die Leckereien wurden gestern schon kalt gestellt :)
Heute Morgen gegen 6 Uhr richtete ich Stühle und ein kleines Tischlein sowie die Getränke.
Belegte Brötchen, Bretzeln, und anderes Gebäck wurde von meiner Schwester gerichtet, die heute aushalf. Danke nochmals!!!


Kurz nach 7 Uhr kamen die ersten Arbeiter schon. Ich stand noch eine Weile bei zweien und unserer Nachbarin und erkundigte mich um den Stand der Dinge.
Als der Chef eintraf, gab ich ihm Bescheid dass für Speis und Trank den ganzen Tag gesorgt ist. Er war sehr erfreut gewesen ^^
Dann fuhr ich zur Arbeit. Tagsüber hielt ich Kontakt mit zu Hause und organisierte Nachschub von belegten Brötchen, Schokolade etc.
Die Schokolade war der Renner heute gewesen 8)
Klar is mal was anderes. Ruckzuck wars 15 Uhr. Zeit für Feierabend. Ich fuhr gemütlich heim, und überlegte schon auf der Zufahrt von Hochdorf aus, wie ich wohl am besten an den Baggern und LKW vorbei in die Einfahrt fahre.

Doch welch Wunder 8o
Mich erwartete folgender Anblick als ich in die Strasse fuhr :whistling:
Donnerwetter waren die flott.....

Echt Wahnsinn....
Na dann ging ich mal 2 Häuser weiter ^^
Die Jungs bedankten sich alle und hatten sich sehr gefreut, das spürte man :thumbup: .Kein Wunder bei fast 30°C 8) heute....
Bei den Dreien aus dem Harz stand ich noch ne Weile und versprach, ihnen eine Umwegroute zur A7 / A5 zu suchen, dass sie bei der nächsten Heimfahrt nicht wieder ewig im Stau stehen. Sie kamen erst kurz vor 1 Uhr Nachts an, letzte Woche Mittwoch.
Etwas Getränke sind noch übrig, die können sie sich Morgen abholen. Reicht ja noch...

Mit dem Bauleiter der Gemeinde sprach ich dann auch noch. Die Strassenarbeiten fangen doch nicht heute an, sondern ca 1,5 Wochen später, da irgendwo noch was genehmigt werden muß. Ämter mal wieder....
Benötigt werden ca. 8 Wochen. Das bedeutet , daß unser Abschnitt ca. in der ersten August-Woche fertig sein wird. Ich bin gespannt. Sie heben 60cm jetzt aus und schütten eine Sandrampe auf um in die Strasse zu fahren. Ebenfalls erhalten die Hauszufahrten Sandrampen. Bis halt die Arbeiten direkt vorm Haus sind. Ich denk das läuft auch gut. Bis jetzt war ja auch alles gut gelaufen im Nachhinein. Natürlich lobte ich diesen Trupp besonders..... haben sie sich ja auch verdient 8)

Jetzt sieht es unten so aus.....

Die Kreuzung Bahnhofstrasse / Konrad-Adenauer-Strasse ist jetzt komplett gesperrt. Somit haben wir auch kein Durchgangsverkehr.... :rolleyes:
Herrlich diese neu gewonnene Ruhe :whistling:
Könnte man sich dran gewöhnen... :D

Eines ist Seltsam.... :S
Die Arbeiter fehlen einem mittlerweile. Man hatte sich echt an sie gewöhnt, wenn sie Morgens mit den Baggern und Autos angefahren kamen und vorm Haus bzw. der Nachbarschaft arbeiteten. Es gab immer was intressantes zu sehen wenn man ans Tor ging oder aus dem Fenster schaute.
Schade...sie fehlen einem :(

Immerhin werd ich einige wohl noch treffen wenn ich am Feierabend vom Bahnhof heim laufe. Denn den Abschnitt machen sie jetzt.
Ob ich das genauso dokumentiere weiss ich jetzt noch nicht.
Mal abwarten. Heute gab es auch jede Menge Bilder....

Mehr Bilder wie immer in der DIASHOW


[color=#000000]8.6.2010[/color]
Heute wurde das Loch weiter ausgebaut. Seitlich wie auch in der Tiefe.
Das große Kanalrohr wurde ausgebrochen und ein Bypass eingelegt.

Richtung Bahnhof wurde die Strassendecke etwas abgefräst.


[color=#000000]9.6.2010[/color]
Die Strassendecke war nun noch etwas weiter abgetragen und tiefer. Ein größerer Bagger war am Einsatzort eingetroffen.

Die Tiefe dürfte wohl nun bei so 4 Meter und mehr liegen.
Der erste Ring des späteren Zugangsschachtes wurde gelegt. Kurz nach 17 Uhr waren die Arbeiter schon gegangen bei bestem Wetter.
Dies sollte sich ändern. Es wurde zunehmlich schwüler. Gegen 19 Uhr trübte sich der Himmel immer stärker ein und war kurz vor 20 Uhr richtig schwarz.
Donner grollte und Blitze zuckten. Dies verhiess nichts gutes.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
Nach anfänglichem Hagelfall stürmte es los und es schüttete was das Zeug hielt.
[video]
Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
Ruckzuck hatten sich große Seen gebildet in der unebenen Strasse.
Die zum Bahnhof abgetragene Fläche stand unter Wasser.


Auch die Grube füllte sich immer stärker.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
Kurze Zeit später rollte die Feuerwehr mit ihren Einsatzfahrzeugen an
[video]
Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
und schaute sich die mittlerweile volle Grube an.

[video]
Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
Der Regen liess nicht nach.
Neue Einsatzbefehle kamen zum Keller auspumpen.
Langsam liess der Starkregen nach. Kurz vor Mitternacht jedoch ging es wieder los, denn das Gewitter kam vom Rhein zurück.
Diesmal stürzten die Wände der Grube ein und rutschten in das volle Loch.

Die Feuerwehr hielt die ganze Nacht über Wache und kontrollierte hier und da einige Anschlüsse.
[video]
Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]


[color=#000000]10.6.2010[/color]
Heute Morgen war die Grube nicht mehr voll Wasser, aber überall war Matsch und Schlick.
Auch auf der Strasse, bzw. was davon übrig ist derzeit.
Ein Rohr hatte sich gestern gelöst, und war in das größe Hauptkanalrohr bis ganz nach hinten gewandert.
Dies musste erst mühevoll wieder herausgeschafft werden, was wieder einmal Zeitverzug bedeutet.
Das musste der Azubi machen. Er war der schlankeste von allen.
Heute Abend sah es aber schon wieder ganz gut aus.

Für heute Nacht wurde wieder Unwetter vorhergesagt. Ich bin gespannt was kommt.

Mehr Bilder wie immer in der DIASHOW


[color=#000000]11.6.2010[/color]
Zum Glück kam kein weiteres Unwetter. Die Arbeiter kamen auch gut vorwärts. Zumindest ein Teil des großen Loch ist nun zu und der Nachbar hat seine Einfahrt wieder.

Für Montag sind die Strassendeckenarbeiten angesagt. Hierzu wurde über Tage schon ein Bagger angeliefert.
Ausführen wird diese Arbeiten die Firma TAS & BALCI aus Kirchheimbolanden.
Mal schauen was das gibt. Ich googelte mal nach der Firma *huust* :hust:
Aber warten wir es mal einfach ab.


[color=#000000]14.6.2010[/color]
Heute wurden auf der gegenüberliegenden Seite der Bürgersteig entfernt. Ebenso Teile der Strasse.
Sie schütteten zwar eine Mini-Rampe vor der Ausfahrt auf, aber davor war die Strasse sowas von grob-buckelig, da fahr ich kein Meter drüber.
Mal schauen wie das ausschaut für Freitag Abend dass ich raus kann und Montagabend rein. Muss ja nach Hannover am Wochenende.
Hier werde ich mal den Baustellenleiter kontaktieren.

Mehr Bilder wie immer in der DIASHOW


[color=#000000]15.6.2010[/color]
Über Tage hatte ich mit dem Firmenchef von T&B gesprochen. Nun ja...er sprach davon dass die Ganze Strasse total gesperrt wird. Selbst für Anliegerverkehr.
Wogegen die Gemeinde sagte eine Zufahrt für Anlieger wird sichergestellt und Auffahrten zur Hofeinfahrt aufgeschüttet. Ausser in dem Zeitraum wo direkt vor dem Anwesen gearbeitet wird.
Das wäre ja noch einsehbar mit 1-3 Tagen. Aber keine 4 Wochen Vollsperrung.
Nachdem ich ihn über das Landes-Rettungsdienstgesetz und seine weiterreichenden Artikel aufgeklärt hatte, verwies er mich an den Baustellenleiter vor Ort.
Also nochmal alles vortragen wegen der Ausfahrt Freitag Abend und Einfahrt am Montag Abend.
Auch hier bedurfte es Aufklärung. Danach war auch er einsichtig und wollte mir zum Wochenende hin zusichern, dass das klappt. Nur danach kann er nichts garantieren, da nach dem 60cm tiefen Ausschachten die Tragschicht aufgebracht wird, und auf diese dann die Rinnen betoniert werden, welche die Höhe der zukünftigen Strassendecke besitzen. Ein unüberwindbares Hindernis für alle Autos.
Nuja, erstmal zählt dieses Wochenende.
Anfangen wollten sie an der Lessingstrasse. 5 Häuser von uns entfernt.Dauern soll es 4-5 Wochen, dann sei unser Abschnitt fertig. Wo die neuen 16 Laternen hinkommen sollen, wusste er nicht. Ok, Abwarten halt.
Abends sah ich dann was heute Sache war. Sie hatten nun auf unserer Seite die Knochensteine des Bürgersteiges entfernt.

Zurückblieb eine ca. 10cm dicke lose Schicht von Feinsand. Man versank mit jedem Schritt wie in der Sahara.
Beim Nachbar mit dem Eckhaus hatten sie schon 60cm ausgebuddelt. Nanu??? Ich dachte die fangen an der Lessingstrasse an.
Könnte aber sein, daß sie hier anfangen, weils nur 2 Häuser zu uns sind, damit bis zum Freitag die Rampe steht. Wäre gut.
Die Strasse war eine Buckelpiste. Teilweise bis zu 20cm hohe Bodenwellen.

Unmöglich zu fahren, trotz Aufschüttung vor der Hofeinfahrt. Hier käme ich rein und raus, aber die Strasse würde mein Fahrwerk ruinieren. Also hiess es heute, der A3 hat Fahrverbot.
Ich holte in der Bäckerei ein Stück Kuchen, und unterhielt mich mit der Verkäuferin. Sie haben über 50% Einbußen, und der Lieferant kommt nicht durch zum Ausladen. Das heisst: Morgens eine Strasse weiter parken und über 40 Körbe über etliche hundert Meter tragen.
Auch hier wurde die Planlosigkeit von Gemeinde und Planungsbüro bemängelt, und die schlechte bis keine Weitergabe von Informationen.
Als ich zum Haus zurücklief fiel mir ein Mann auf der Steine in eine Schubkarre lud. Ich fragte ihn ob er zur Baufirma gehört. Er verneinte dies und war lediglich ein Privatmann, der alte Granitsteine sammelte, die unter der alten Teerdecke waren, um sie für seinen Garten zu verwenden.....Aha,,,Pflasterdiebstahl...löl
Während ich mich mit ihm unterhielt kamen langsam immer mehr Nachbarn dazu. So kam es dass wir fast über 2 Std auf der Strasse standen und über Gemeinde und Architekt schimpften.
Jeder war sauer. Verständlich bei dem Ablauf. Ich machte dann wieder Bilder von allem. Vorne am Loch an der Konrad-Adenauer-Strasse war nun ein neues blaues Wasserventil gesetzt worden.

Ein Teil maroder Leitungen lag am Lochrand. Bilder hiervon gibt es auch.

Dies verzögerte natürlich die weiteren Arbeitsschritte. Auch fanden die Kanalbauer Anschlüße und Geometrien vor, die nicht im Leitungsplan aufgezeichnet waren. Also die Bauarbeiter trifft keine Schuld für die Verzögerung. Ärgerlich: die 50J alten und verrosteten Hauptwasserleitungen werden NICHT erneuert. Jetzt wo alles offen ist sollte das eigentlich mitgemacht werden. Ebenso wird der Strom, der noch übers Dach in die Häuser kommt, nicht in der Erde neu verlegt.
Bin gespannt was Morgen geschieht.


[color=#000000]16.6.2010[/color]
In der Frühe sprach ich mit dem Architekt. Viel neues sagte er nicht. Er verwies auf den Polier vor Ort, sich mit ihm abzustimmen. Nun OK.
Immerhin meinte er, unser Abschnitt sei bis 20.7.2010 wohl fertiggepflastert. Das ist ja schon was und wir werden es rumbekommen.
Auch sah es derzeit so aus dass der Nachbar rechtsseits eine Laterne bekommt. Wir nicht. Hängt aber vom Lichtstudium der E-Werke ab.
Mal sehn.
Ein Anruf bestätigte meine Theorie von gestern, wonach sie wegen der Rampe nun von der Konrad-Adenauer-Strasse anfangen.
Denn sie hoben vor unserem Haus 60cm aus und der Polier bestätigte meinen Eltern dass es fürs Wochenende keine Probleme gibt.

Gut wärs...

Als ich Abends nach Hause kam, war ich recht überrascht.
Auf unserer Seite hatten sie vom Eckhaus an der Konrad-Adenauer-Strasse bis hin Höhe Bäckerei alles schon ausgeschachtet und teils die Tragschicht aufgetragen und verdichtet.

Die Gully, Hydranten etc. waren sauber ausgebuddelt und mit Stangen markiert.
Das ging flott.
Bin gespannt was sich bis Freitag tut.
Unser Nachbar grub wieder nach alten Basalt-Pflastersteinen.

Die hatten in der Vorzeit echt die Teerdecke auf die alte Kopfsteinpflasterstrasse gebügelt.

Ich scanne demnächst Bilder ein davon. Die Bilder sind noch aus der Zeit von Adolf, daher Schwarzweiss.
Vorne an der großen Grube ging es auch weiter.

Mehr Bilder wie immer in der DIASHOW


[color=#000000]17.6.2010[/color]
Heute Abend gab es echt eine Überraschung. Als ich am Bahnhof aus dem Zug stieg fiel mir gleich eine bis dato ganz neue Absperrung auf.

Kurz danach wußte ich warum. Heute wurde auf der gesamten Länge die Asphaltdecke abgetragen. Donnerwetter!!!

Das ist eine Leistung. Die große Grube an der Konrad-Adenauer-Strasse wanderte auch ein Stück höher, und bei unserem Abschnitt war auch viel passiert. Heute wurde definitiv an allen Ecken viel gemacht.

Auch erfuhr ich die ungefähren Stellplätze für die Standlaternen.
Das wäre vorerst vor folgenden Anwesen:
Hausnummer 4/6 , 9, 16, 21, 26
durchschnittlich alle 35 Meter.
Der genaue Abstand hängt aber vom Planungsbüro der E-Werke ab. Hier gilt es die Schatten und Lichtwinkel zu beachten, welche die Lampen werfen. Dass es halt keinen Toten Fleck gibt.
Auch wurde die Sandrampe vor unserem Haus breiter aufgeschüttet.
Ich bin gespannt auf den morgigen Freitag.
Ach ja, ich fotografierte noch die Abraumhalde am Bahnhof. Da kommt ganz schön was zusammen....


[color=#000000]18.6.2010[/color]
Kurzer Anruf zu Hause. Sie haben nun auch die Gegenseite abgetragen bis zur Nummer 11. Vorne soll schön befestigt sein. Der Polier kam zu meinen Eltern und meinte dass ich nun gut rausfahren könne. Ich müsse nur die Absperrung aufmachen und nach mir wieder schliessen.
Montag Abend werde ich auch noch einfahren können.
Die Pflasterarbeiten beginnen im übrigen nun doch an der Lessingstrasse vorne. Schade ;-(
Abends war tatsächlich alles fertig gewesen, so daß ich rausfahren konnte.
Das letzte Stück von der Hausnummer 11 bis zur Lessingstrasse sollte dann Montag ausgekoffert werden.
Tagsüber wurde das Fernsehkabel vom Bagger durchtrennt beim Nachbar gegenüber.
Hier flickt er die Leitung

Mehr Bilder wie immer in der DIASHOW


[color=#000000]21.6.2010[/color]
Heute wurde das letzte Stück ausgekoffert. Ich war etwas früher zu Hause und sprach mit dem Polier vor Ort. Diese Woche wollten sie noch die Stromleitungen für die Laternen in Rinnen verlegen.
Da würde nichts gehen mit Rein- und Rausfahren. Dann würde es noch ca. 3 Wochen dauern bis alles fertig sei. Auch in diesen 3 Wochen wäre nichts möglich mit dem Fahren.
Also ohne Leihwagen geht hier nun echt nichts.....grrr

Das Loch zwischen Zeppelinstrasse und Konrad-Adenauer-Strasse wandert beständig gen Bahnhof. Aber auch hier ist das echt ein riesen Loch. Bin froh, dass bei uns alles mit Inlinern gemacht wurde.


[color=#000000]22.6.2010[/color]
Auf unserem Abschnitt wurden die Telefonleitungen freigelegt. Warum auch immer. Konnte einem keiner sagen.

Der Polier war Abends noch da, und meinte dass die Ausfahrt bis zum Wochenende klappen könnte. Sie verlegen diese Woche noch die Kabel für die Laternen, und beginnen dann nächste Woche mit den Abwasserrinnen und den Pflasterarbeiten. Bin gespannt.
Vor welches Haus eine Laterne kommt , wußte er gestern immer noch nicht.

Mehr Bilder wie immer in der DIASHOW


[color=#000000]23.6.2010[/color]
Heute wurde begonnen die Wasserablaufkästen der Regenrinne zu erneuern.


Am Eckhaus Bahnhofstrasse / Konrad-Adenauer-Strasse wurde gegen 18 Uhr das TV-Kabel gekappt. Und das kurz vor dem WM-Spiel Deutschland gegen Ghana.
Ihr könnt mir glauben, ich wollte mit dem Monteuer nicht tauschen. Die gesamten Leute der Strasse standen an der Grube und machten Druck....löl ^^


[color=#000000]24.6.2010[/color]
Heute wurde fleissig gearbeitet. Die Wasserablaufkästen gegenüber wurden gesetzt, und dort wo Bäume hinkommen sollen, wurden Wurzelschutzfolien ausgelegt. Damit die Kabel nicht zerstört werden.

Vor der Tankstelle war mittlerweile ein riesiges Loch entstanden.


[color=#000000]25.6.2010[/color]
Der Polier hatte mir ja die Ausfahrt zugesichert. Als ich nach Hause kam, waren sie gerade dabei, die Auffahrt zu planieren.
Heute legten sie die Stromkabel und Anschlüße für die Laternen.

Bahnhofstr. 16 bekommt eine. Und einen Baum.

Die roten Markierungen an den Häusern waren die Markierung für die Wurzelfolie gewesen. Die Wasserkästen waren fertig gesetzt, die Telekom-Leitungen gelegt.

Montag wird die Gegenseite verkabelt, und Dienstag beginnen sie mit der Regenrinne.


[color=#000000]28.6.2010[/color]
Gegenüber wurden die Stromkabel für die Laternen gelegt, und an der Hausnummer 9 der Anschluß dazu gesetzt.
Weitere Schutzfolien wurden ausgebracht und im Laufe des Tages wurden die Steine für die Regenrinne angeliefert.

Diese sehen aus wie 3 versetzte Steine, sind aber ein großer.

An der Zeppelinstrasse wurde das Loch nochmals vergrößert.

Beim Nachbar gegenüber legten sie vor die Einfahrt eine Regenrinne aus Kunststoff.


[color=#000000]29.6.2010[/color]
Die Regenrinne gegenüber wurde heute betoniert. Ein Betonmischer legte eine Betonspur.

Darauf wurden dann die Rinnensteine gelegt.

Vorne an der Zeppelinstrasse wurde das Loch teilweise wieder zugeschüttet.


[color=#000000]30.6.2010[/color]
Im Laufe des heutigen Tages wurde bei uns auf der Seite die Rinne betoniert. Als ich von der Arbeit nach Hause kam, waren die Arbeiten vorm Haus noch in Gange. Sie arbeiteten heute durch bis fast 19 Uhr. Langsam wird das Ganze was und es wächst täglich zu einem Ganzen.


Die Straße wird aber sehr schmal ausfallen. Da seh ich massig Beinaheunfälle, abgerissene Spiegel etc....in Zukunft.


[color=#000000]1.7.2010[/color]
Als ich nach Hause kam traf mich fast der Schlag. Hatten die heute die Umrandungen für die Baumplätze gesetzt. So ein Dreck.


Wie es der Zufall wollte lief kurz nach mir ein Wichtigtuer vom Gemeinderat an mir vorbei. Richtiger schleimiger Typ von Kommunalpolitiker einer kleinen Splitterpartei :D
Natürlich konnte ich mein Lästermaul nicht halten und scholt laut los über diese Unfähigen in der Planung. Ein getroffener Hund bellt bekanntlich, und schon drehte er sich um.....klar daß nun hitzig debattiert wurde :thumbsup:
Es kamen durch den Lärm immer mehr Nachbarn, und langsam sah er es ein, daß es besser war Land zu gewinnen.
Unser Nachbar erwischte es deftig. Er hat ne dreckige Laterne und so nen Scheiss Baum vors Haus bekommen :cursing:

Der Gehweg wird sowas von schmal, dass es gerade für ältere Leute Probleme geben wird. Gerade gehbehinderte mit Rollatoren etc.

Mehr Bilder wie immer in der DIASHOW

[color=#000000]2.7.2010[/color]
Heute geschah nicht viel. Die restlichen Baumumgrenzungen wurden erstellt, und an den Einfahrten zu den Höfen wurden Absperrsteine gesetzt.
Die Leute gegenüber bekamen die Regenrinne angeschlossen, weil ihr Grundstück am tiefsten liegt. Im Falle eines schweren Unwetters soll verhindert werden, daß von der Strasse her das Wasser in den Hof rinnt.

Die Nachbarn gegenüber hatten in der Bäckerei gehört, daß ein Arbeiter der Verkäuferin sagte, sie hätten 2 Wochen Urlaub und das ganze ruht, und erst im August werden sie fertig. Na doll. Dem muß ich auf den Grund gehen.
Unser Nachbar bekam übrigens die Laterne gesetzt. Mitten vors Haus :cursing:


[color=#000000]3.7.2010[/color]
Heute Nacht übten sich ein paar Saufkids im Boxen. Sie kamen aus der Dorfdisse um die Ecke, stockbesoffen und räumten etliche Absperrungen und Baustellengegenstände um. Irgendwann war mir der Lärm um 2 Uhr Nachts zu arg und ich rief eine Polizeistreife herbei. Dann war endlich mal Ruhe im Karton ^^ .
Heute war übrigens der heißeste Tag im Jahr. Fast 38°C und Unwetter in der Nacht in ganz Deutschland.


[color=#000000]5.7.2010[/color]
Ich kam etwas früher nach Hause und suchte sofort den Polier auf. Ich erzählte ihm vom Polizeianruf, und daß er, falls Schäden wären, er sich auf der Polizeiinspektion Schifferstadt melden solle. Er sagte sogleich, daß übers Wochenende an den Baggern der gesamte Diesel aus den Tanks geklaut wurde. Oha 8|
. Er rief dann auf der Polizei an, und die kamen auch zügig die Anzeige aufzunehmen. Zusätzlich werden sie Freitag bis Sonntag von 24 Uhr bis 3 Uhr jeweils die Baustelle verstärkt kontrollieren.
Im übrigen wurden heute die Schotterdecken aufgetragen und verdichtet. Ende nächster Woche, so gegen den 16.7.2010 , wollten sie mit unserem Abschnitt fertig sein. Na wird ja. ENDLICH !!! :thumbsup: dance ....
Nur noch 2 Wochen......

Daß es nicht zuuuu trocken hier wird,,, ein paar bewgte Bilder :D
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

Mehr Bilder wie immer in der DIASHOW


[color=#000000]6.7.2010[/color]
Tatsächlich hatten die Arbeiter heute Gas gegeben. Als ich Abends nach Hause kam, waren sie gerade dabei das letzte Stück in der Mitte zu rütteln. Alle anderen Bereiche hatten sie über Tage mit zig LKW-Fuhren Schotter aufgefüllt und verdichtet.


Die Steine wurden auch schon angeliefert, und laut einem Arbeiter werde Morgen mit dem Pflastern der Strasse begonnen.

Angeblich wären sie nächsten Dienstag, also in genau einer Woche fertig. Aber dies war die Aussage eines Passanten. Apropos Passanten.... ich stand nur kurz mit unserer Nachbarin rechtsseits beisammen, da kamen plötzlich immer mehr dazu. Nachbarn wie auch Passanten. Ruckzuck war man eine recht große Gruppe. Und jeder scholt. Es gab nicht einer dem der bisherige Ablauf seit Planung bis jetzt gefiel. Lediglich die ausführenden Gewerke machten sehr gute Leistung. Je mehr aufgefüllt war, desto weniger störte der Blumenkübel. Und wenn es stimmt was jemand erzählte, würde der Parkplatz vorm Haus entfallen, was geil wäre. Dann wäre dennoch genug Platz zum Ausfahren, und man hat mehr Luft vorm Haus. Dies werde ich Morgen beim Polier erfragen, ob dem so ist. Ruckzuck war es wieder fast 20 Uhr. Wir standen doch glatt fast über 2 Stunden herum und ratschten wie die Waschweiber ^^ .
In der Nachbarschaft war jemand aus dem Esslinger Raum eingezogen, der mit US-Cars handelt, sie tunt und verkauft sowie Viertelmeilen-Rennen fährt. Ein Blick in den Hof zum in der Garage parkenden Meeko, und er fragte gleich:
" Du fährst den 3.2er da, stimmts?" 8o :D
Ein Kenner. ...er kennt die Jungs von MTM. Die kommen demnächst zu ihm, da lud er mich ein. Bin echt gespannt....
Fast schade, dass die Baustelle, zumindest hier in unserem Abschnitt bald vorüber ist. Es war jeden Tag spannend, interessant und man lernte neue Leute kennen, oder aber vertiefte das nachbarschaftliche Verhältnis.
In Sachen Laterne, Baum und Baumumgrenzung bin ich jeden Falls mit meiner Nachbarin vollauf eif einer Linie :D

Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^


[color=#000000]7.7.2010[/color]
Das Wichtigste des heutigen Tage war die Erkenntnis und Gewißheit ob denn nun ein Parkplatz vor unser Haus kommt oder nicht. Ständig blieb ich über Tage mit zu Hause in Kontakt, ob der Baustellenleiter schon angetroffen wurde und eine Antwort im Raume stand. Aber alles negativ :(
Lediglich bestätigte sich die Anfuhr noch mehr Paletten voll Steine und der Beginn der Pflasterarbeiten gegenüber.


Seltsam. Es sollte doch am Gemüsehaus vorne an der Lessingstrasse begonnen werden. Es half nichts, ich musste warten bis Feierabend. Vom Bahnhof kommend erwischte ich den Polier und fragte ihn ob er Bescheid wisse. Er nahm mich mit in den Baucontainer und fragte nach der Hausnummer.......Jaaaaaa und geilö....Yeaaah
dance 8o :thumbsup: :zocken:
Wir bekommen KEINE Parkfläche vors Haus.
Ja Wahnsinn. Das ist nen Glas Sekt wert pepsi.
Endlich freie Ausfahrt, und wenn man kommt, kann ich schön Kurzparken bevor ich in den Hof fahre, und wer sich fremd hinstell, fotografier ich und bring ihn zur Anzeige :vinsent: :toocool:
Ich klingelte noch bei der Nachbarin und sagte ihr, daß sie Recht hatte. Als wir so dastanden, kamen die Nachbarn gegenüber. Bei ihnen sind ja schon Gehweg und Parkfläche fertig.

Ruckzuck war wieder eine Menschenmenge am debattieren, meckern und fachsimpeln....Es macht zur Zeit echt nur Laune Abends auf der Strasse zu sein :sehrgut: :herz:
Ich muss sagen, es gefällt mir von Tag zu Tag mehr was da entsteht :rolleyes:
Hier übrigens 2 Bilder wie es 1935 aussah.


Noch mit Kopfsteinpflaster, welches unter der Asphaltdecke von 1974 noch war, und unser Nachbar für seinen Ziergarten ausbuddelte vor ein paar Wochen ^^

Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^


[color=#000000]8.7.2010[/color]
Heute war ich etwas enttäuscht. Es wurde lediglich von der Nummer 11 bis zur Nummer 7 gepflastert. Schuld war wohl was man in der Bäckerei gehört hatte, dass der Nachschub an Steinen fehlte. Nun ja. Ich hoff die holen das auf. Bis Dienstag werden die das aber wohl nimmer schaffen. Da wirds eher Freitag, oder Montag darauf bis alles, inklusive Strasse gepflastert ist.
Ein Narrenstück gab es. Vor der Nummer 15 wurde ein Baum platziert. Putzigerweise gibt es für genau den Bereich, einen genehmigten Bauplan für eine Garage....löööl
Die könnte derzeit gebaut werden, das Einfahren hingegen ginge jedoch nicht. Es bleibt spannend. Wie so oft trafen wir uns auf der Strasse um zu plauschen...^^
Gegenüber wurde nun doch keine Wasserabweisfolie gelegt, und irgendwie verläuft hier das Pflaster von allen Richtungen her buckelig 8|


[color=#000000]9.7.2010[/color]
Die gegenüberliegende Seite wurde heute fertig.

Was mir auffiel war allerdings, die neue Strasse ist nun höher als die alte 8|
Das heisst, wenn man zu uns in die Strasse will gibt es einen Höhenunterschied zu überwältigen. Keine Ahnung wie die das lösen. Am Ende planieren die ne Rampe zum Hochfahren...hehe :D

Ein kleines Stück bei unserem Nachbar rechtsseitig wurde auch gepflastert. Zumindest die erste von zwei Parkflächen.

Nachts um 2:15 Uhr rief ich mal erneut die Polizei an, da ein paar Saufkids vom Tabala-Pub stockbesoffen heimfielen und Randale machten. Krach ohne Ende, Schilder umwerfen und den Bagger wollten sie knacken. Der Nachbar gegenüber mußte auch angerufen haben, denn kurz nach Eintreffen des ersten Polizeiwagens traf eine zweite Streife ein, und kesselte die Randalierer ein.
Im übrigen wollen die Donnerstag/Freitag komplett mit unserem Abschnitt fertig sein. Befahrbar dann Montags nach der Abnahme. Ich bin gespannt. Heute holte ich ja den Leihwagen. Einen Polo gab es trotz Vorbestellung nicht. Saubande von Europcar. Jetzt hab ich so ne Franzosenschleuder namens Renault Modus. Nach ein paar Kilometer merkte ich , dass wir eigentlich auf hohem Niveau jammern. Ein AUDI ist echt geil...das spürt man umso mehr, wenn man mal was anderes fährt.


[color=#000000]10.7.2010[/color]
Heute bediente sich irgendwie jeder an der Baustelle :rolleyes:
Ein Nachbar schaufelte 5 Schubkarren Sand in sein Garten, der andere brauchte ein paar Steine, und ein mir fremder Mann nahm 3 Paletten mit. :|
Es kam ein Unwetter Abends. Kurz zuvor verirrte sich ein Schwalben-Junges auf den Sims der Fensterbank und kauerte ängstlich am Fensterrahmen herum.

Im übrigen wurde ich gegen 7 Uhr wach :huh:
Nanu.... 8o ,das hörte sich an wie das Starten des Radladers X(
Tatsächlich!!! Und das Samstag. Die arbeiteten nie Samstag. Die Kanalbauer schon. Hmmmm, wo fuhr der hin?
Ich beobachtete...AHA :evil:
6 Häuser weiter in einen Hof....soso...da läßt wer seinen Hof mitsanieren :rolleyes: :whistling:


[color=#000000]12.7.2010[/color]
Die zweite Parkbucht beim Nachbar war fertig, und es wurden heute 2 Drittel unserer Seite fertig.

Der Polier schaut sich Morgen unseren Hof an und macht einen Kostenvoranschlag. Ginge in einem Rutsch mit, den jetzt machen zu lassen.....
Heute war, wie schon oft wieder mal ein schweres Unwetter. Sowas läßt tolle Motive entstehen....


Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^


[color=#000000]13.7.2010[/color]
Über Tage wurde unsere komplette Seite fertiggemacht. Auch hatten sie die Ränder mit kleinen Steinen aufgefüllt.

Der Füllsand auf den Bürgersteigen war sehr dunkel. Ich vermute es ist eine Art Lava-Sand den die in die Fugen rütteln.


Es läuft sich aber schon sehr gut auf dem hohen Bürgersteig. Immerhin war man fast 5 Wochen das Gehen 60cm tiefer gewohnt.
An der Ecke Bahnhofstrasse / Friedrich-Ebert-Strasse wurde wie zuvor bei der Konrad-Adenauer-Strasse ein Riesenloch aufgebuddelt.
Dies machte die Firma Eurovia.

Von der Anilinstrasse zum Bahnhof hin arbeitet sich die als Verstärkung angeheuerte dritte Kanalbaufirma.

Der Kostenvoranschlag für unseren Hof zu sanieren kam auf 10000 Euro, worauf wir nun verzichten den neu machen zu lassen.


[color=#000000]14.7.2010[/color]
Den ganzen Tag füllten sie heute den Fahrbahnbereich auf und rüttelten die Schotterdecke fest. Ebenso wurden die Bürgersteige weiter verdichtet.

Neuen Aussagen nach vom Polier heute wirds wohl erst Montag fertig werden. Dann muss an der Lessingstrasse eine Asphaltrampe gemacht werden, zur Einfahrt in die nun gut 40cm !!!! höhergelegte Bahnhofstrasse.
Abnahme soll dann wohl Mittwoch sein.
Mir egal. Ich fahr Mittwoch Morgen eh raus, da ich da ein Werkstatt-Termin hab.
Heut wars mal wieder wie die letzten Tage auch 38-39°C. Unglaublich. Es ist echt wie 2003 im Rekordsommer.
Gegen Abend brach dann ein schweres Unwetter herein, machte allerdings was ich überschauen konnte, keinen Schaden.
Ich stand gegen Abend auf der gestampften Schotterdecke der Strasse, und muß sagen, es kommt einem nun breiter vor als vorher.....komisch.
Na, bin mal gespannt wenn es nächste Woche fertig ist.


[color=#000000]15.7.2010[/color]
Bis zur Bäckerei war heute die Strasse gepflastert worden. Respekt!!!
Leider sind die Steine Rot. Somit machen sie die Strasse optisch schmäler. Grau wäre hier besser gewesen.

Aber es wird

An der Friedrich-Ebert-Strasse wird tief in die Seitenstrasse gebuddelt.


Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^


[color=#000000]16.7.2010[/color]
In der Tat staunte ich nicht schlecht, als ich nach Hause kam. Die hatten nur noch gute 4-5 Meter zu pflastern. Dann war der ganze erste Abschnitt fertig. Die hatten mächtig losgelegt heute. Und das bei der Affenhitze von 38°C :cursing:


Die Auffahrt in die Strasse rein, soll ja nun eine abknickende Vorfahrt geben. Vielleicht machen sie die neue Bahnhofstrasse deshalb etwas höher. Um das optisch hervorzuheben. Jedenfalls asphaltierte man heute schon den Zufahrtsbereich.


Theoretisch könnte ich da schon mit dem A3 drüber. Wenn auf dem Bürgersteig kein Auto steht sowieso. Und im Rampenbereich denke ich passt das auch. Man fährt ja ab und zu auch nen hohen Bordstein vorwärts runter.
Im übrigen hatte ich heute nochmals den Renault Modus bis Montag verlängert. :cursing: X(


[color=#000000]17.7.2010[/color]
Morgens war ein Gewittersturm. Aha....gleich mal schauen ob das Wasser optimal abfliesst wie geplant.
Tatsächlich. Alles läuft super ab. Ob große Wassermengen verkraftet werden muss sich allerdings noch herausstellen.

Da ein neuer Hof 10000.- Euro macht, und jetzt die Strasse neu ist, entschieden wir uns dem Erscheinungsbild nach, den schmutzigen Hof mit dem Hochdruckreiniger zu strahlen.
Hier ein Bild wo schon begonnen war. Vorher war alles so dunkel wie links im Bild. Bzw. oben ^^

Und hier fertig.....

An der Friedrich-Ebert-Strasse wurde Freitag auch fleissig gebuddelt.

Ich sicherte mir noch Teile der alten Wasserleitung ^^
Als Beweis....man weiss ja nie :D

Jetzt nur noch 3 Tage.....YIPIIIEH dance


Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^


[color=#000000]19.7.2010[/color]
Am heutigen Tage wurde fast nur Sand in die Ritzen gekehrt und das Pflaster gerüttelt.
Die Baumfelder wurden mit Erde gefüllt und die Auffahrt in die Strasse wurde fertig asphaltiert.

Natürlich stand heute vor der Einfahrt ein Bagger. Sonst hätt ich mal den A3 Probehingestellt ^^

So begnügte ich mich damit ihn zu waschen und shampoonieren. Von der 3 wöchigen Standzeit war er ganz schön eingestaubt. Als ich ihn aus der Garage fuhr war ich den A3 fast gar nimmer gewohnt. Welch ein Anfahrdruck....hehe.
Ich war ja fast 2 Wochen diesen 1,2-Liter Renault Modus gewohnt mit erhöhter Sitzposition..... 8o

Wir liessen uns noch Sand von der Baufirma in den Hof laden, um unseren frisch gestrahlten Hof fertigzustellen. Denn durch den Kärcher fehlte in den Ritzen doch etwas Sand.


[color=#000000]20.7.2010[/color]
Den ganzen Tag hielt ich Rücksprache was vor sich geht zu Hause. Immerhin musste Mittwoch Morgen sicher gestellt sein, dass ich zum Hof und der Strasseneinfahrt rauskomme, da ich um 8 Uhr einen Termin in der Werkstatt habe.
Heute wurde abermals Split in die Fugen eingerüttelt.

Es ging alles gut. Dennoch war es "verboten" zu fahren, da erst am Mittwoch die Abnahme ist. Für mich kein Grund und schon gar kein Hindernis. Immerhin mußte ich 4 Kisten Wasser holen. Also raus aus den Hof und rauf auf das Pflaster ^^
Mmmmmh :rolleyes: ...schöön isses schon.... :D


Ich fuhr vor bis zur Absperrung, entfernte sie und fuhr zum Getränkehändler. Danach einfach eine Stunde planlos rumfahren....DER ENTZUG machte sich bemerkbar.....unglaublich was so ein A3 im Vergleich zum Modus ist....WELTEN. Und irgendwie gewöhnte man sich zu schnell an die hohe Sitzposition und das schaukelnde Fahren...im A3 wars ungewohnt heute...na egal, das Feeling kommt wieder.

Wie gesagt, Morgen ist die Abnahme. Bin echt gespannt was die noch machen.
Heute begannen sie an der Konrad-Adenauer-Strasse, am Folgestück auszubaggern. Hier geht jetzt das Gleiche los wie bei uns vor 5 Wochen ^^.
Dies werde ich auch dokumentieren. Aber nicht so ausführlich wie vor unserem Haus und in einem Folge-BLOG. Denn sonst wird das zu groß hier.
Auch die Diashow beginne ich neu.


So, dass wars vorerst von unserem Streckenabschnitt.....
Moin wird auf der Strasse ne Flasche Sekt geköpft und gefeiert dance

Achja...unser Hof schaut nun so aus :love:


Wie dann die Abnahme verlief, warum 3 Polizisten kamen, und wie es mit dem weiteren Streckenabschnitt der Strasse weitergeht, könnt Ihr im 2.Teil lesen.
Viel Spass !!!

Sanierung unserer Strasse Teil 2.....der letzte Abschnitt

PARA

^^

Mehr Bilder wie immer in der DIASHOW
KOMMENTARE zum Blog sind erwünscht ^^

:D

A3 3.2 quattro mauritiusblau seit 16.9.03
+ AUDI-Werkstuning 8087 seit Juni 2007
[customized] - NWT powered by Custom-Chips (Engineering by Stefan - Powered by Zoran)
[VCDS Ross-Tech HEX+CAN USB

Öl-Finder für VW und Audi Fahrzeuge und FAQ Motoröl
mein Blog Baubericht BK-117 B2 Christoph 53

  • Zitieren
  • Vorheriger Artikel Scale-Projekt: Christoph 53 der DRF als EC-135
  • Nächster Artikel Sanierung unserer Strasse Teil 2.....der letzte Abschnitt

Kommentare 14

oneo
12. August 2010 um 20:14

na, was lange währt, wird endlich gut. aber warum haben die so aufwendig steine verlegt. bitumendecke auf der fahrbahn wär doch billiger gewesen. hat eure gemeinde so viel geld?

Paramedic_LU
8. Juli 2010 um 13:50
Autor

löl...ich wurde erkannt ^^

ekkesegal
8. Juli 2010 um 09:46

Diashow bild 2: para aufm holzpferd LOL ;)

Audifan
7. Juli 2010 um 21:39

Nachtrag vom Parkunfall 21.04.10..

Fa. Eurovia hat den Schaden komplett bezahlt... Hat also die Schuld zugegeben!!

Paramedic_LU
6. Juli 2010 um 13:22
Autor

Ja noch....es gibt aber eine Bestimmung des OVG Koblenz, wonach hin die Gemeinde gewisse Bereiche abkleben muß im Lampengehäuse. Ein Glück steht die nicht bei uns, ich glaub ich würd öfters nach dem Training meine .38er bei offenem Fenster reinigen ^^

ekkesegal
6. Juli 2010 um 13:13

die lampe scheint die aber direkt ins gsichtel !

Paramedic_LU
1. Juli 2010 um 14:11
Autor

schön wäre es....die haben aber leider nichts neues rein. Bleibt alles beim alten. Zum Glück bekommen nicht wir die Laterne vors Haus, sondern unser Nachbar ^^

ekkesegal
1. Juli 2010 um 13:31

telefonkabel feigelegt: jetzt bekommste DSL6000 !!! ;)

zerschmetterling
11. Juni 2010 um 08:51

"Das musste der Azubi machen. Er war der schlankeste von allen."

Hihi. ^^ ;)

Paramedic_LU
3. Juni 2010 um 15:56
Autor

Joa, das lohnt net bei dem Dreck. Wird eh wieder staubig ^^

gackes
3. Juni 2010 um 15:47

Ich muss sagen das deine Fensterscheiben hier und da ziemlich dreckig sind

Audifan
3. Juni 2010 um 14:35

Geschädigter der Baustelle in Böhl, Bahnhofstr./Konrad-Adenauer-Str. am 21.4.10

Stand Heute ist:

Vollkasko hat bezahlt! Haftplicht bearbeitet den Schaden! Polizei gibt bzw. gab mir keine Auskunft! Rechtschutz eingeschaltet!
Letzter Stand:
Anruf der Baufirma, dass der Schaden reguliert wird! Trotzdem werde ich die Angelegenheit weiter über die VVD abwickeln lassen!

P.S
Das traurige an der ganzen Sache ist, dass ich am 23.4.10 einen Termin bei Volkswagen hatte um einen Neuen Wagen zu bestellen!

Paramedic_LU
3. Juni 2010 um 14:29
Autor

Jaaa das wäre angebracht ;)
Aber damit käme ich von der Breite her nimmer in den Hof ;(

roadrunner4ever
3. Juni 2010 um 14:15

Ich glaub in deiner Gegend braucht man einen Q5 oder wenigsten einen A4 Allroad ;)

Kategorien

  • Import

Archiv

  1. 2016 (1)
    1. August (1)
  2. 2010 (5)
    1. August (1)
    2. Juli (1)
    3. Juni (1)
      • Sanierung unserer Straße
    4. Februar (1)
    5. Januar (1)
  3. 2009 (2)
    1. November (2)
  1. Datenschutzerklärung
  2. Impressum
