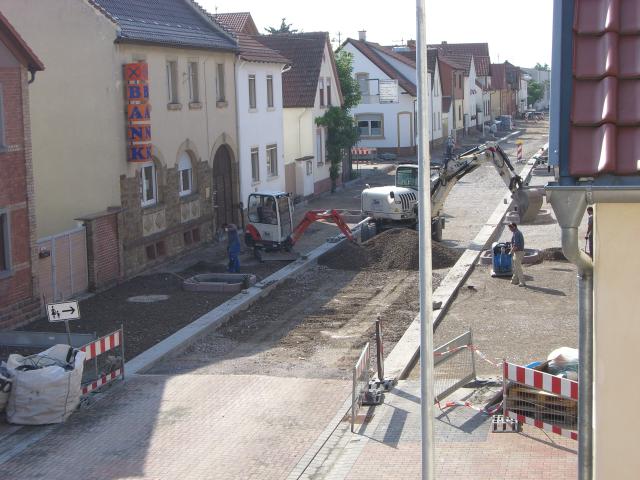

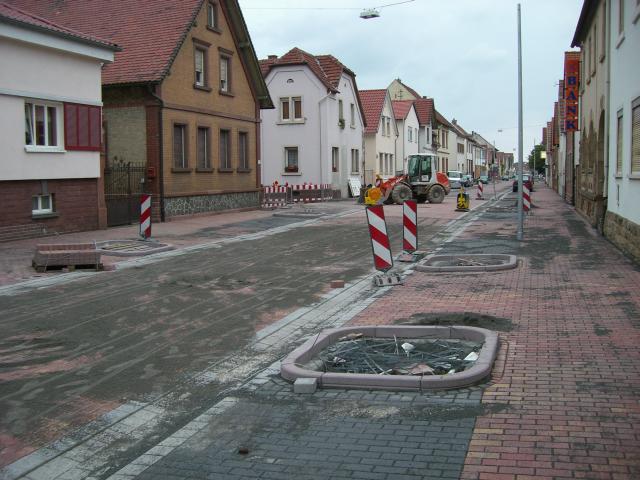

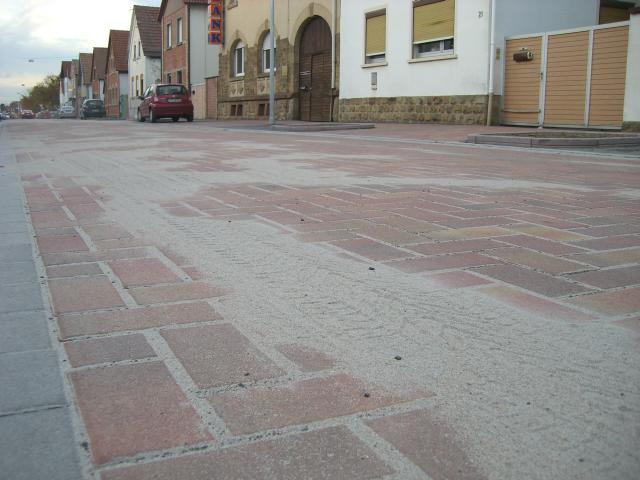

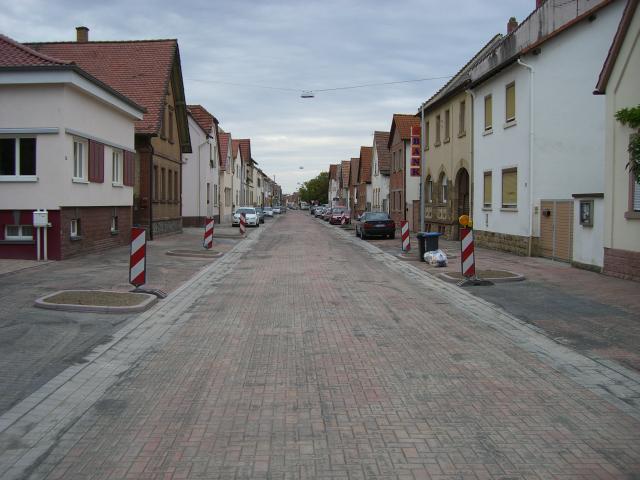

Sanierung unserer Strasse Teil 2.....der letzte Abschnitt

  • Paramedic_LU
  • 23. Juli 2010 um 09:35
  • 82 Mal gelesen
  • 3 Kommentare

[color=#000000]21.7.2010[/color]

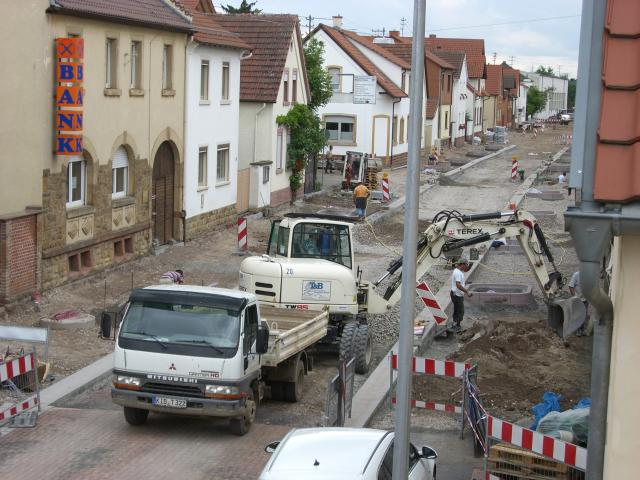

Endlich Mittwoch. Tag der Abnahme.

Morgens fuhr ich um kurz nach 5 zur Arbeit da ich ja den Werkstatt-Termin hatte. Als erstes musste ich die Absperrung wegräumen. Na hoffentlich bleibt das nicht so...
Der Wagen musste dann über Nacht in der Werkstatt bleiben, folglich fuhr ich mit dem Zug heim. Die Kanalarbeiten scheinen vom Bahnhof her fertig zu sein. Dem Anschein nach sind die Kanalbauer am Aufräumen. An der Konrad-Adenauer-Strasse war nun mehr ausgebaggert gewesen. Sie machen hier über die gesamte Strassenbreite die Vorarbeiten. Nicht wie bei uns erst rechts, dann links.
Der Polier sagte auch noch, dass die Strasse freigegeben ist. Für Anwohner....
Weiter vorne waren die mittleren Absperrungen demontiert. Und auch schon weisse Striche auf dem Asphalt lackiert um die abknickende Vorfahrtsstrasse zu kennzeichnen.
Langsam aber sicher fuhr jeder Nachbar ein und probierte die neue Strasse aus... ^^
Abends sah ich beim täglichen fotografieren, dass der Werkzeugcontainer der Baufirma offen stand. Die Firma erreichte ich nicht, also rief ich mal wieder die Polizei. Die waren rasch da. Aber mit was? Ein Skoda Fabia, braun und verdreckt, DÜW JB 13.
Aha...ein Ziviler ^^
An Bord 1 Polizist und 2 Polizisten. Die 2 die neulich den Diebstahl des Baggerdiesel protokolliert hatten. Sie versiegelten dann den Container und gut war.
Spät Nachts verirrten sich immer mal Autos die durch wollten, dann aber gnadenlos am Lenkrad rudern mussten um zu wenden...löl

[color=#000000]22.7.2010[/color]
Abends kam ich mit dem Auto. Die Stellplätze waren gut belegt. Vor unserem Haus war frei.....hehe
So muß das sein.
Es verirren sich aber immer mehr, die versuchen zum Bahnhof zu kommen. Allerdings haben die viele Probleme beim Wenden, da ja nun Autos stehen, und zusätzlich dahinter die 2x2 Meter großen Baumfelder sind.
Es machte nur Spaß zuzuschauen ^^

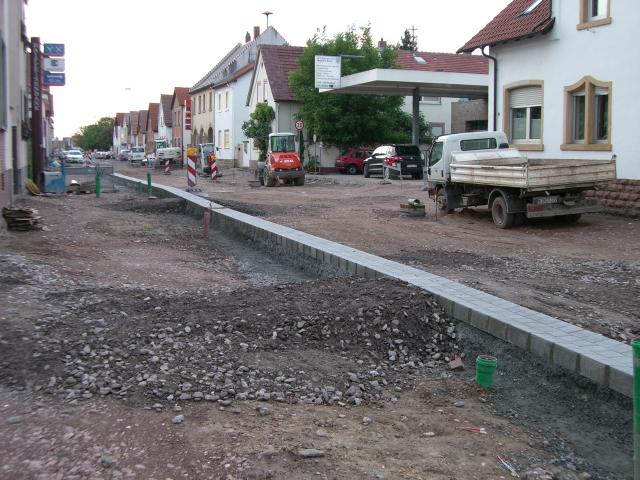

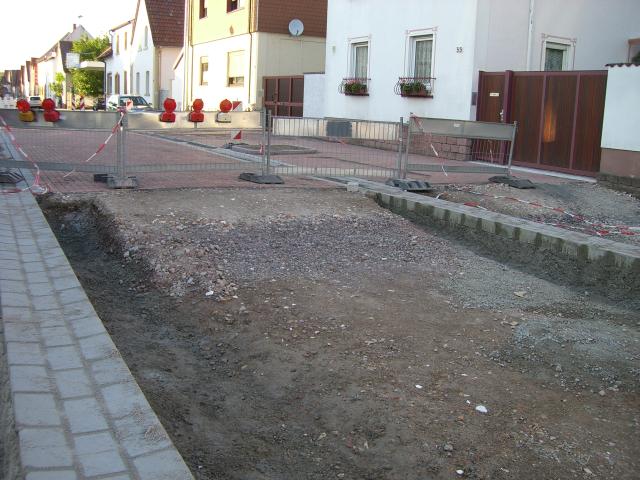

Im zweiten Abschnitt ist nun fast bis zur Tankstelle die Erde ausgehoben. Und wieder traf ein Bagger das TV-Kabel. Denn gegen 17 Uhr rollte der Reparaturtrupp von Kabel Deutschland an.

[color=#000000]23.7.2010[/color]
Es wurde weiter Richtung Friedrich-Ebert-Strasse der Bürgersteig rechtsseitig abgetragen. Auch wurden schon erste Wurzelschutzfolien ausgelegt.

[color=#000000]26.7.2010[/color]
Heute regnete es fast den ganzen Tag.

Die restlichen Wurzelschutzfolien wurden ausgebreitet
und die Gullys freigelegt. Viele Zufahrten bekamen Rampen.
Die Elektrowerke demontierten die ersten Hängelampen. Die hängen nun an den Häuserwänden.

[color=#000000]27.7.2010[/color]
Die Firma Eurovia unterstützt die Leute von Tas & Balci. An der Friedrich-Ebert-Strasse wurde das gesamte erste Stück komplett abgetragen.
Möglich dass hier geteert wird. Ansonsten war fast der ganze Abschnitt ausgekoffert. An der Tankstelle wurden neue Materialien angeliefert. Zudem wurden in Leerrohren die Stromkabel für die Laternen gelegt.
Es geht vorwärts.
Samstag hatte ich ja die Gemeinde informiert ob man nicht ein Sackgassen-Schild aufstellen könnte, da doch viele reinfahren und dan nicht wissen wohin sie fahren sollen. Wenden ist problematisch. Man benötigt 5-6 Korrekturen oder muss rückwärts raus fahren. Dieses Schild wurde heute an der Zufahrt dann ergänzt.

[color=#000000]28.7.2010[/color]

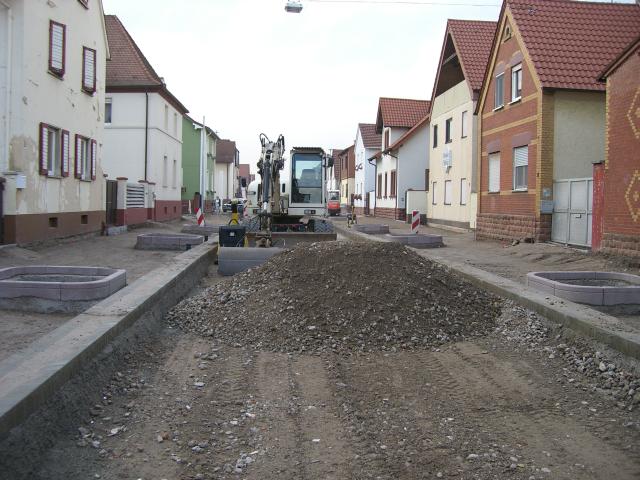

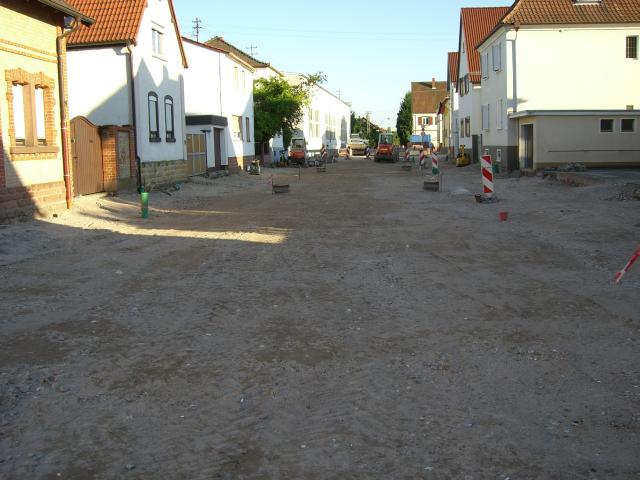

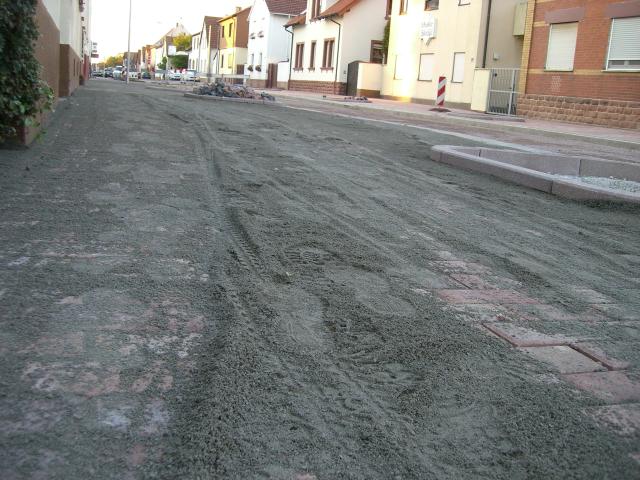

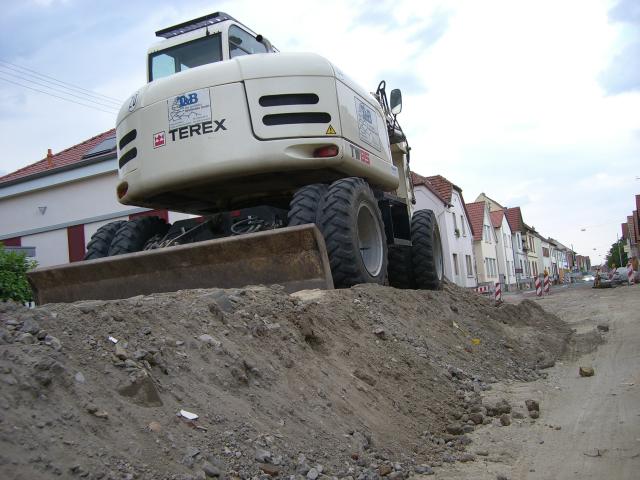

Tagsüber wurde bei Regen final ausgekoffert bis zur Tankstelle.

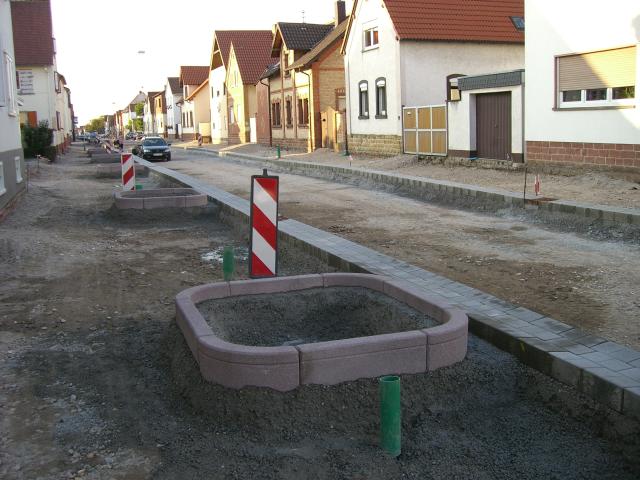

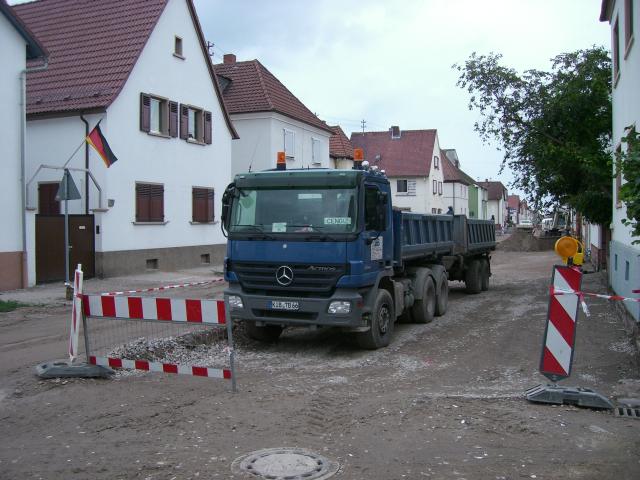

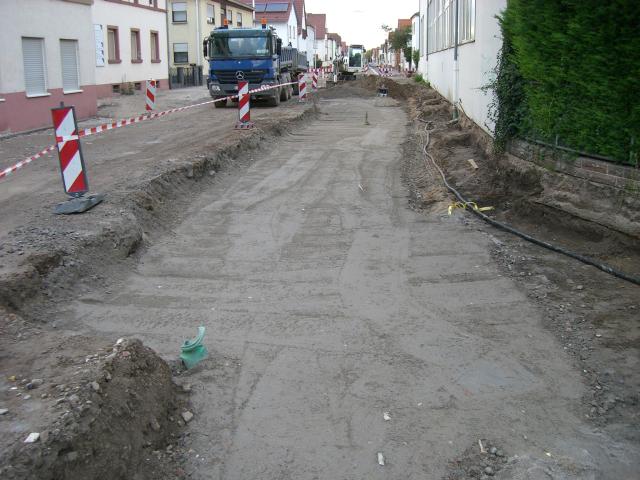

Ca. 60cm Erdaushub. Ständig fuhren große mehrachsige Sattelzüge den Aushub weg.
Die restlichen Laternen wurden gestellt und die Hausfassaden mit dem Presslufthammer begradigt.
Mittags liefen 2 von der Gemeinde zusammen mit dem Architekt und dem Bauleiter die Abschnitte ab.

[color=#000000]29.7.2010[/color]

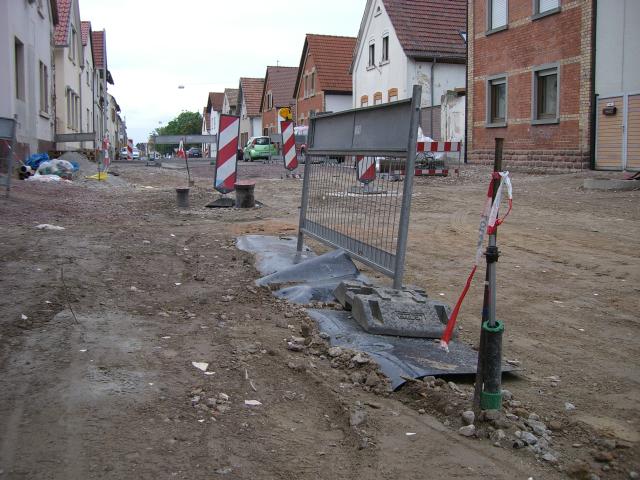

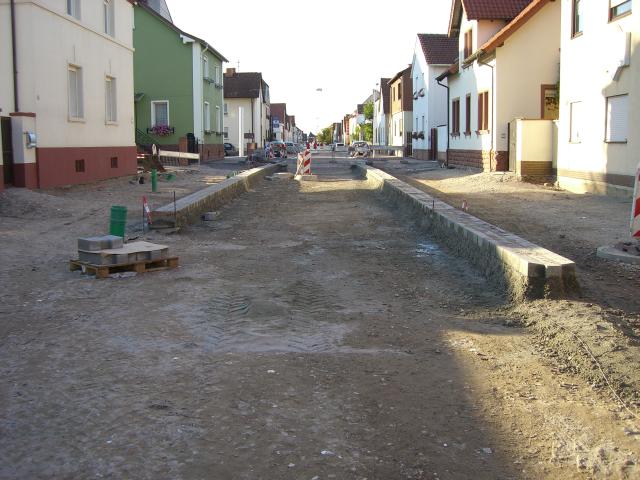

Der ganze Tag war verregnet. Heute war fast alles fertig geworden. Unaufhörlich lärmte der Rüttler. Alle Rohre waren verlegt. Die Laternen standen und auch die Gullyanschlüße.
Eventuell beginnt man morgen mit dem Setzen der Rinnen. Die Arbeiter arbeiteten gestern und heute bis weit nach 18 Uhr

[color=#000000]30.7.2010[/color]

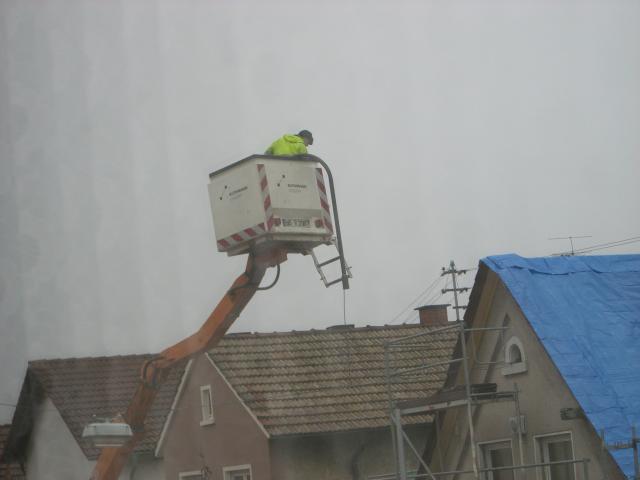

Die Stromversorger kamen heute wieder und arbeiteten an der Hängelampe herum.

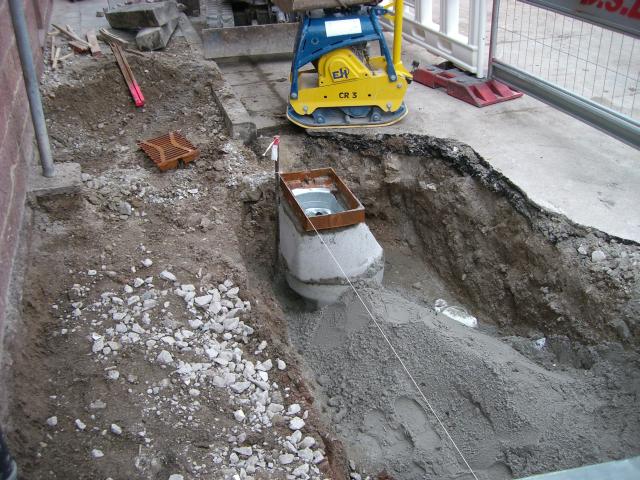

Und die restlichen Gullys für die Regenrinne wurden gesetzt und betoniert.

Der Vermessungstrupp hatte zuvor die Punkte ermittelt nach denen die Schnüre gespannt wurden.

[color=#000000]2.8.2010[/color]

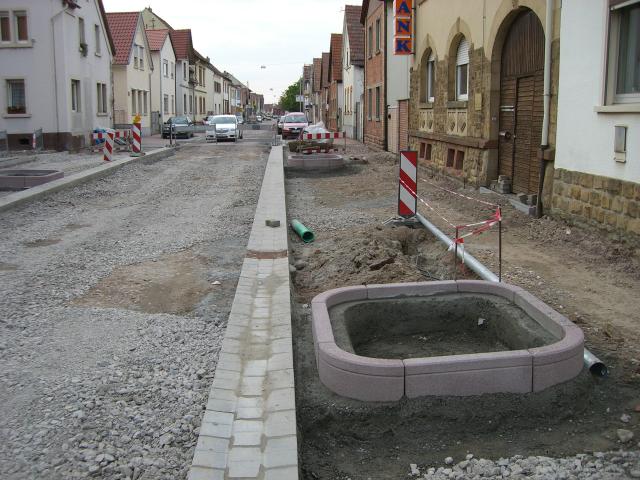

Im Laufe des Tages wurden Steine angeliefert, sowie das Fundament für die Rinnen gemacht und verdichtet.
Gegen Abend war ein Teilstück Regenrinne aufbetoniert.

[color=#000000]3.8.2010[/color]

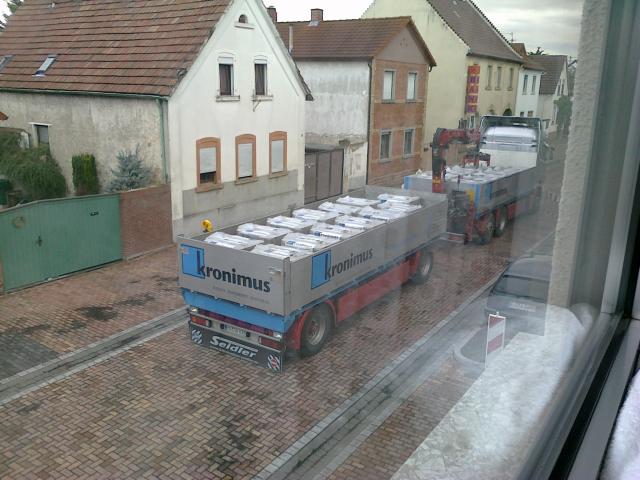

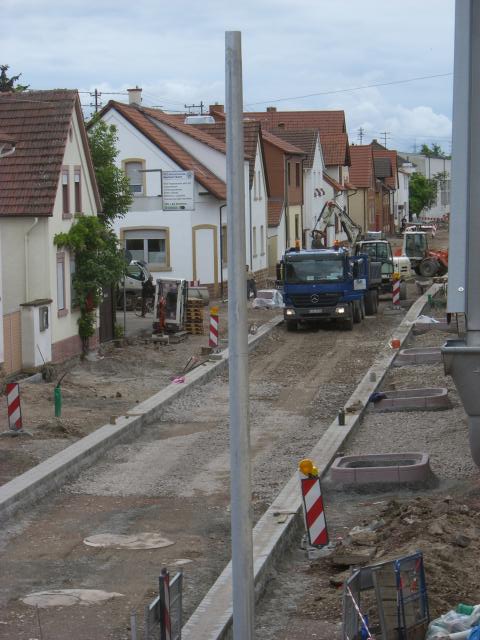

Morgens um 7 Uhr kam der Laster mit den Steinen.
Leider musste er dann wieder zurückfahren, da er unsere Ausfahrt versperrt hatte und ich nach Durlangen zu http://www.custom-chips.de musste. Als ich am Abend heimkehrte war die rechtsseitige Rinne zur Hälfte fertig.

Zu ein paar Häuser wurden Rampen gelegt, und die Führung der Rinne verläuft im Zickzack.
Mal schauen was Morgen passiert.

Über Kommentare freue ich mich, und mehr Bilder gibt es im 2.Teil

[color=#000000]4.8.2010[/color]

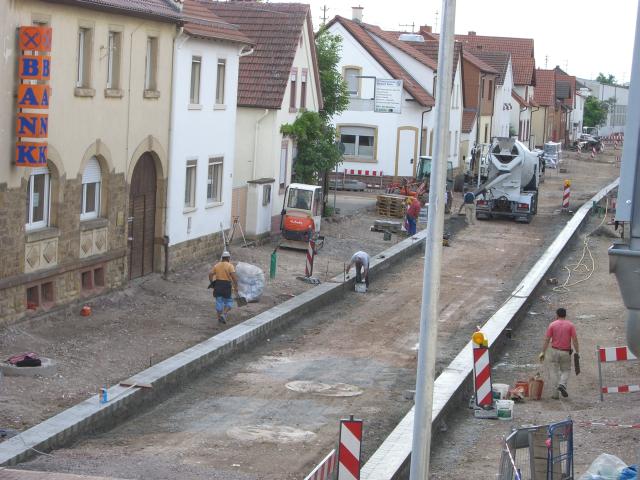

In aller Frühe fuhr der Betonmischer in den 2.Abschnitt. Die angefangene Rinne wurde fertiggestellt. Zudem wurde die zweite Rinne gelegt.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

Mehrmals kam der Betonmischer. Auch wurden rechtsseitig schon einige Baummarkierungen gesetzt.
Am späten Mittag entdeckte ich den Chef der Baufirma, den Architekt und 2 von der Gemeinde, als sie vor unserem Haus über den nicht vorhandenen Stellplatz für PKW diskutierten.
Es ist Fakt, 5 Meter wie vorgeschrieben reichen nicht. Die Stellfläche käme so in den Hofbereich und das ist zu knapp :D
Alles eine Erziehungssache meinte der Herr Krieger. Wenn mal genug Anzeigen geschrieben wurden werden sich die Leute das merken :whistling:
Ein Glück hab ich genug Vordrucke vom Ordnungsamt organisiert.
Der letzte Abschnitt soll laut Polier an einem Stück bis zum Bahnhof komplettiert werden. Bei der Anilinstrasse würde es wegen Anwohner Probleme geben, warum bekam ich nicht mehr mit, da die 4 wegliefen. Bekomm ich aber auch noch raus...hehe ^^

[color=#000000]5.8.2010[/color]
Gegen 7 Uhr wurde ich vom Arbeitertrupp geweckt. Ihr T5 stand vorm Haus. Kurz eingedusselt, danach kam der Betonmischer...grrr :cursing:
Und das im Urlaub... :S
Kurz und knapp. Es wurde viel getan. Die restlichen Baumumrandungen wurden betoniert,
die Laternen gestellt und an der Ecke zur Konrad-Adenauer-Strasse wurde der Abschluß gesetzt mittels Randsteinen.

Über Tage kamen noch etliche LKW-Fuhren mit Schotter, welcher gleich auf der Gehwegseite verteilt und gerüttelt wurde.
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

[color=#000000]6.8.2010[/color]
Die Rüttelplatte weckte mich kurz nach 8 Uhr....*hmpf* :S
Unentwegt fahren LKW mit Schotter in die ausgekofferten Bereiche des 2.Abschnittes. Links und Rechts werden die Gehwege schon bis zum Endgültigen Höhenmaß aufgeschüttet und verdichtet.
Dann fehlt nur die dünne Sandschicht und die Steine. Mal schauen wie weit die heute Abend sind.

Kommentare sind erwünscht, Bilder in der Diashow zu sehen.

[color=#000000]7.8.2010[/color]
Heute war ein Bericht über die Arbeiten in der RHEINPFALZ.
Bericht lesen

[color=#000000]9.8.2010[/color]
In aller Frühe legten die schon Pflastersteine. Die 2.te Parkfläche auf Höhe Bahnhofstrasse 16 wurde vervollständigt, dann gings über die Kreuzung Konrad-Adenauer-Strasse weiter bis auf die Höhe Tankstelle.
Rechtsseitig versteht sich. Paralell wurde weiter bis zur Friedrich-Ebert-Strasse Schotter aufgefüllt und verdichtet.
Als ich zur Post ging, traf ich in der Friedrich-Ebert-Strasse 2 Bekannte vom Mai. Der bärtige und der dunkelhaarige mit Mütze. Beides Arbeiter von Eurovia. Sie begradigten das Stück und schütteten es auf. Als wir so plauschten, staubte eine Katzengroße Ratte aus dem Gebüsch in einen Hof.

Zitat

Die wurde durch die Rüttler aus Ihrem Kanal vertrieben

, scherzte der eine ^^

Im Amtsblatt 29-2010 fand ich eine Anzeige wegen dem Diesel-Diebstahl.

Zitat

Nächtliche Dieseldiebstähle auf Baustellen
In der Nacht vom 02./03.07 kam es im Ortsteil Böhl, auf dem Parkplatz am
Bahnhof, sowie in der Nacht vom 07./08.07 in der Höhe Ortsausgang Mutterstadt,
Neustadter Straße 100, zu Dieseldiebstählen aus Baustellenfahrzeugen.
Der oder die unbekannten Täter brachen die Tankdeckel auf und konnten
so den Kraftstoff absaugen.
Zeugen werden gesucht. Wer konnte nächtliche Aktivitäten auf den Baustellen
feststellten. Sachdienliche Hinweise bitte an die Polizeiinspektion Schifferstadt,
Tel.-Nr. 06235/495-0 oder unter pischifferstadt@polizei.rlp.de.

Alles anzeigen

[color=#000000]10.8.2010[/color]

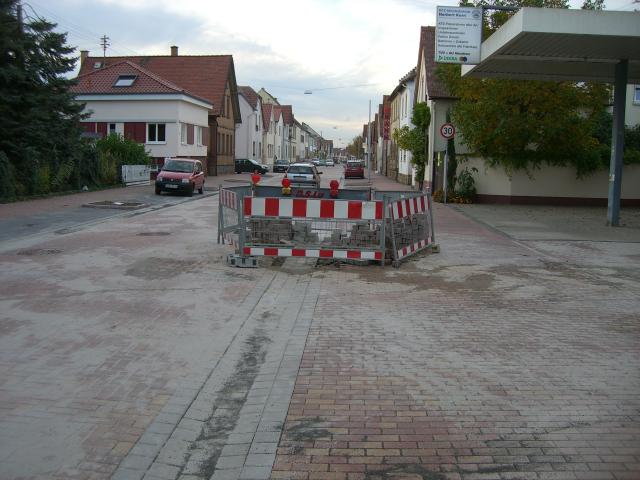

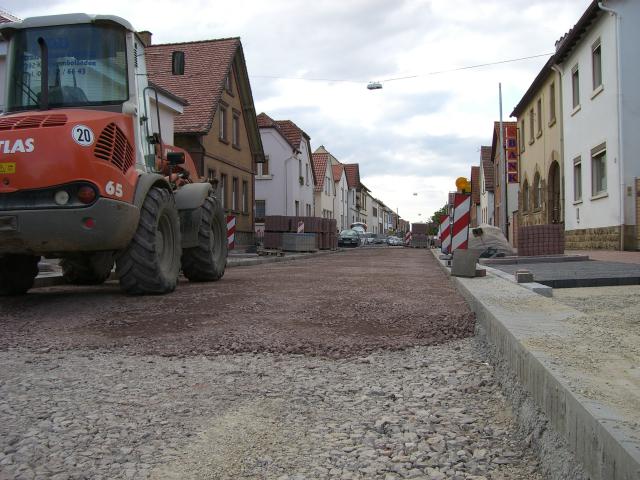

Es wurde weiter Schotter aufgefüllt und Steine auf dem rechten Bordstein verlegt.

Auch wurde die Seitenstrasse an der Tankstelle geteert. Ebenso alle Seitenstrassen inklusive der Friedrich-Ebert-Strasse.
War mal wieder fast 30°C heute gewesen.

[color=#000000]11.8.2010[/color]
Links an der Bahnhofstrasse 17 wurde jetzt begonnen den Bordstein zu pflastern. Auch wurde in dem Abschnitt schon die Strassendecke auf Pflasterniveau aufgeschüttet und verdichtet. Bis zur Tankstelle. Irgendwas muss im Schotter sein. Zement oder Bindemittel. Die rütteln immer. Dann machen sie die Oberfläche naß und rütteln nochmals. Die Decke ist dann echt fest wie Beton.
Muss ich mal fragen. Auch wo der ganze Schotter so schnell herkommt. Der Cengiz fährt mit dem LKW aus der Baustelle raus und ist keine 15 Minuten später wieder hier. Um festzustellen wo der Schotter liegt, begab ich mich Mittags zu Fuß auf den Weg durch die Baustelle. Weit kam ich nicht, da blieb ich bei dem älteren Arbeiter mit der roten Cap hängen. Kurze Zeit später kam Vaters Bekannter dazu.....das dauerte...der erzählt ja wie n Buch. Irgendwann riss ich mich los und landete kurz vorm Bahnhof bei den Jungs von Eurovia. Die räumen gerade ihre Sachen. Sind Morgen fertig. Heute machen sie noch die seit dem Weltkrieg existierende Dorfwaage mit dem Presslufthammer am Bagger kaputt.
Am Bahnhof wird nur Schutt gelagert. Kein neuer Schotter. Hm das Rätsel bleibt....
Ich sass gerade beim Kaffee da grollte was Dumpfes durch die Strasse...OHA 8o

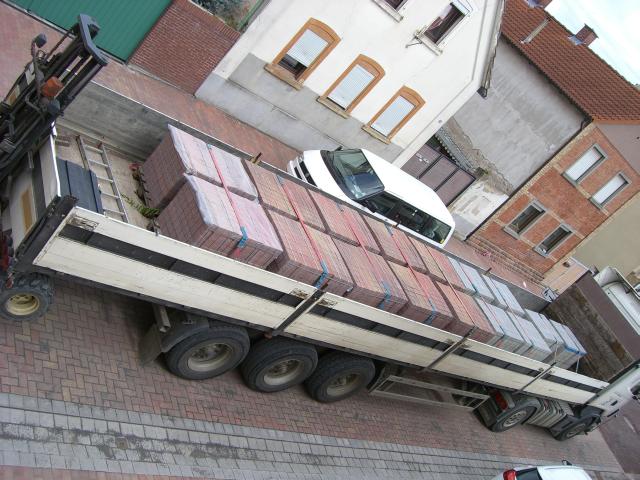

Ein RIESEN-LKW mit Steinen. Na super!

Gleich filmen wie die Steine angeliefert werden. Bei 2:30 Minuten geht sogar ne Palette kaputt ;)
[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]
War schon viel los gewesen heute in der Strasse. Man könnte ewig Urlaub haben, um dies zu dokumentieren ^^
Ach ja...Heute war Mittwoch ;)
Das heisst: Wöchentliche Baustellenbegehung ^^
Aha und der Herr Bürgermeister war auch aus dem Urlaub zurück und anwesend. Alle 4 standen wieder vor unserem Haus MIT OHNE Parkfläche herum....das wird noch ein weiteres Nachspiel in der Strasse haben denk ich. Aber gebaut ist gebaut.
Holla... 8|
Was nun? Gerade als ich diese Zeilen tippe, kommt nochmals der Riesen-LKW mit Nachschub an Steinen...na dann will ich mal runter auf die Baustelle :thumbup:

Edit: Hier gehts zurück ^^

[video]

Externer Inhalt www.youtube.com
Inhalte von externen Seiten werden ohne Ihre Zustimmung nicht automatisch geladen und angezeigt.
Durch die Aktivierung der externen Inhalte erklären Sie sich damit einverstanden, dass personenbezogene Daten an Drittplattformen übermittelt werden. Mehr Informationen dazu haben wir in unserer Datenschutzerklärung zur Verfügung gestellt.
[/video]

Über Kommentare freue ich mich. Mehr Bilder in der Diashow

[color=#000000]12.8.2010[/color]

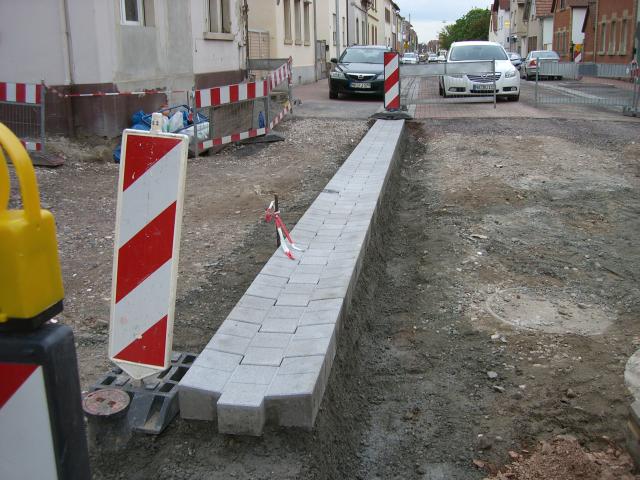

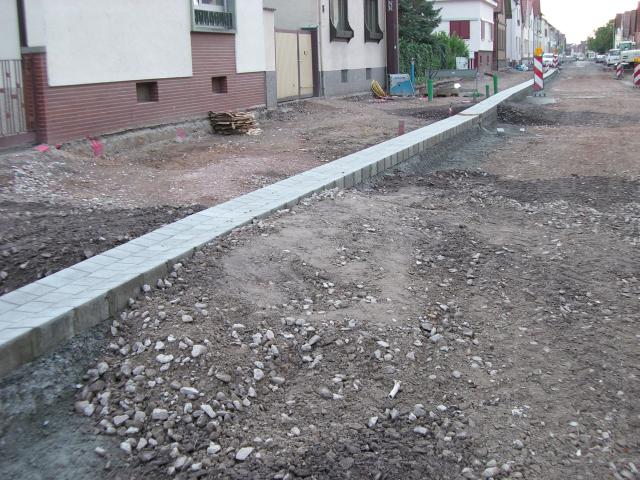

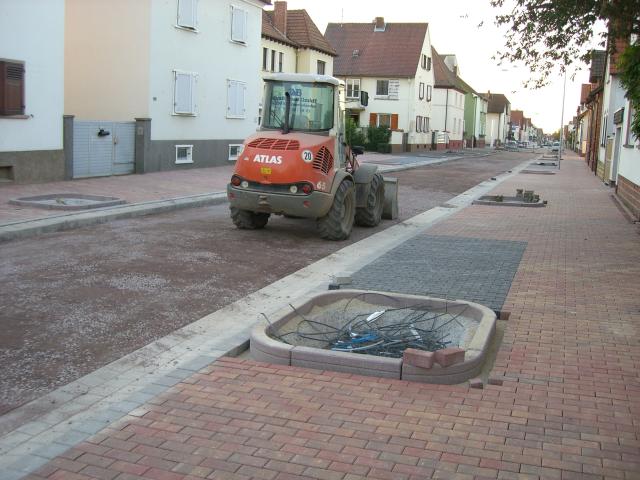

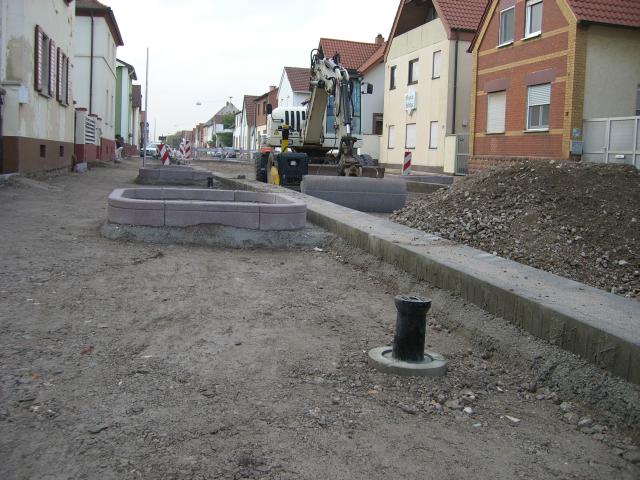

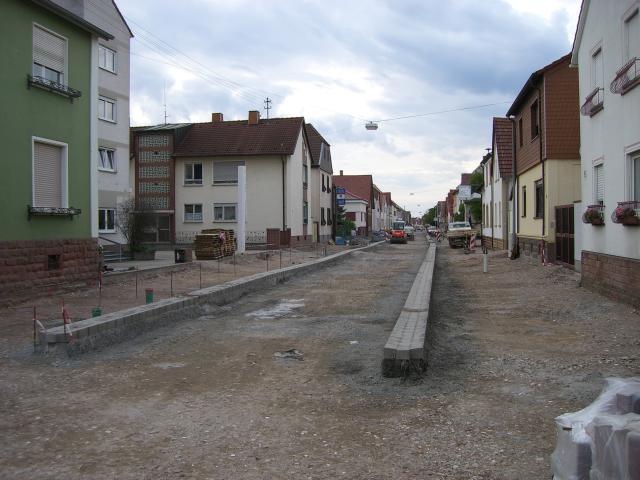

Der ganze linke Bürgersteig war fertiggepflastert.
Rechts auch. Die Dorfwaage war komplett zugeschüttet und die Strasse wurde den ganzen Tag über aufgefüllt und verdichtet.
Die LKW kamen diesmal vom Bahnhof zum Abladen. An der Ecke Konrad-Adenauer-Strasse wurden die Gully auf Fahrbahnhöhe erweitert.

[color=#000000]13.8.2010 bis 17.8.2010[/color]
Ein größerer Zeitraum, dadurch bedingt, daß ich einige Tage verreist war.

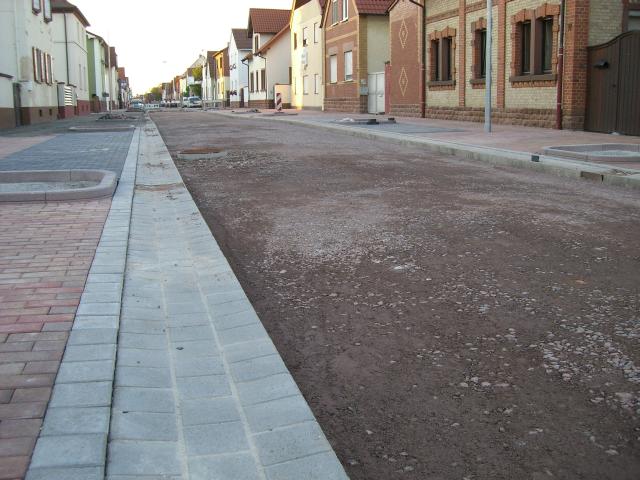

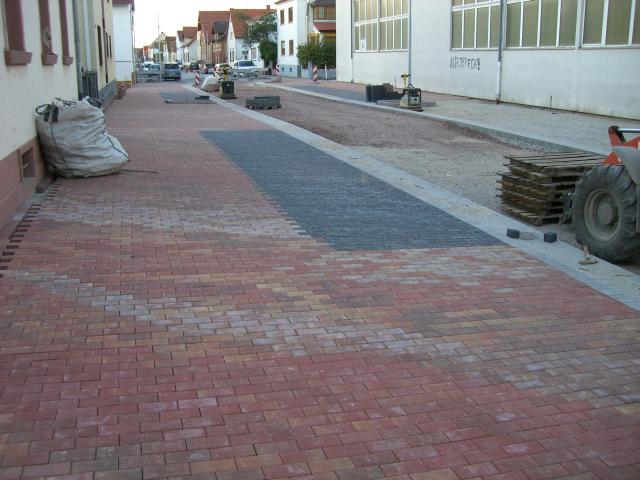

Es wurde viel gemacht. Beide Bürgersteige sind fertig. Die Strasse ist fast fertig gepflastert.

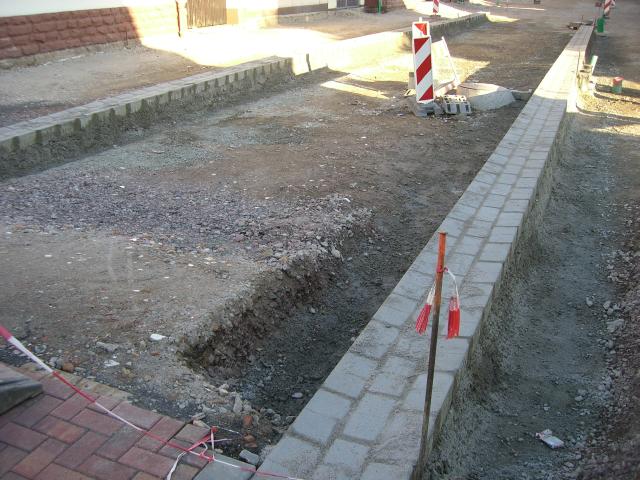

Am letzten Abschnitt ist schon fast die Hälfte der linken Seite ausgekoffert.
An der Ecke Konrad-Adenauer-Strasse wurden die Container abtransportiert. Stattdessen wird hier aufgebuddelt und neue Absetzkästen gesetzt.

Bin gespannt was das gibt.
Vorne bei uns wird der neue Abschnitt schon mit Splitt verfüllt und die Steine gerüttelt.

[color=#000000]18.8.2010[/color]

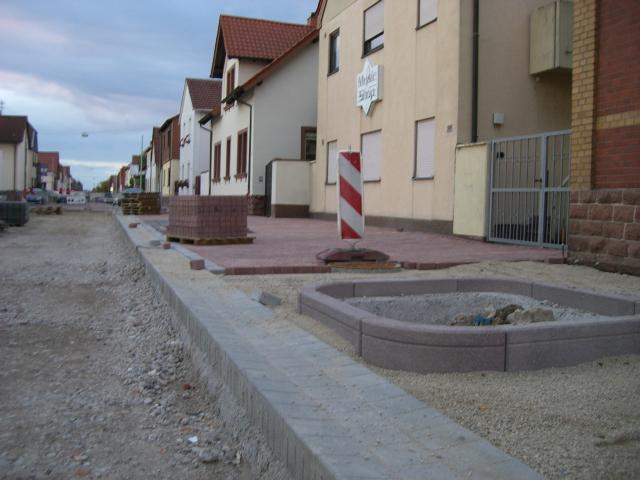

Ein kleines Stück der Strasse bis zum Beginn des 3.Abschnitt fehlt noch. Vorne wurde den ganzen Tag auf Höhe der Tankstelle Sand in die Fugen eingerüttelt.
An der Konrad-Adenauer-Strasse wurde der Rinnstein erneuert. Und die Linke Seite des 3.Abschnittes war fertig ausgekoffert worden.

[color=#000000]19.8.2010 bis 20.8.2010[/color]
Die Pflasterarbeiten an Gehwegen und Strasse waren abgeschlossen. An Konrad-Adenauer-Strasse und Zeppelinstrasse wurden die Anschlüße gepflastert, so dass es bündig ist.

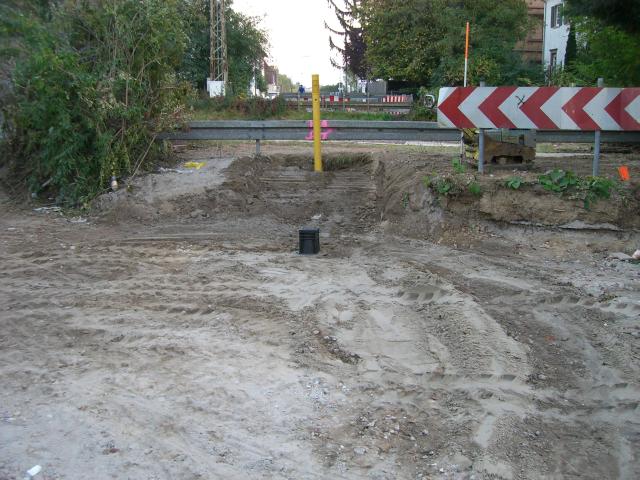

Im Dritten Abschnitt wurde weiterhin ausgekoffert.

Ein Schreiben von der Gemeinde kam noch, welches zum aktuellen Stand der Arbeiten informierte.

[color=#000000]23.8.2010 bis 25.8.2010[/color]
Am Bahnhof wird immer noch am Ausheben gearbeitet.

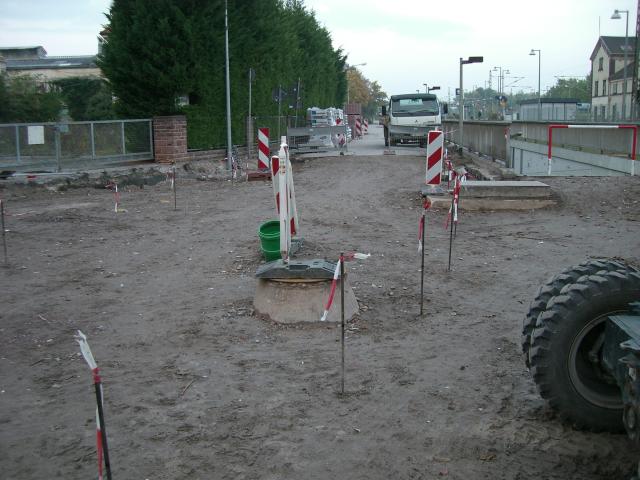

Das komplette Pflaster wurde gerüttelt und die Fugen verfüllt. Auf die Oberfläche Füllsand verstreut.

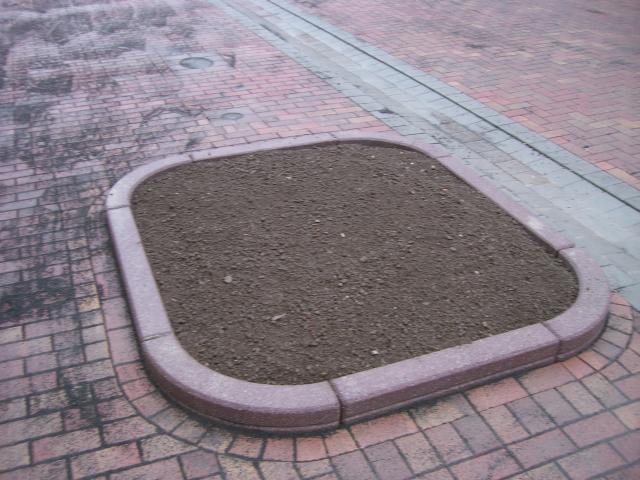

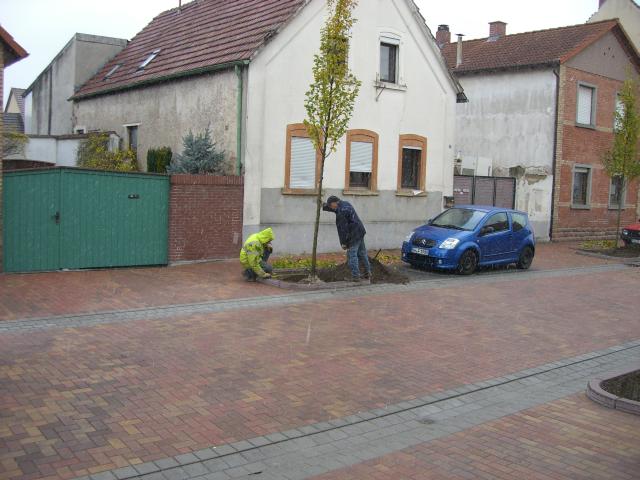

Die Baumfelder wurden mit Erde verfüllt.
Die Gemeinde stellte Parkverbotsschilder auf für die Zeit des Kerweumzuges am Samstag. Gegen Mittag des 25.8.10 traf wieder die wöchentliche Truppe der Baustellenbegehung ein.
Am Nachmittag wurde der 2.te Abschnitt bis zur Zeppelinstrasse für den Verkehr freigegeben.

Auch kam ein Fahrzeug der Kanalsanierungsfirma und kontrollierte und spülte die Kanäle.
Letztendlich wurden auch alle am Sommerplatz gelagerten Teile und Materialien weggeräumt und an der Ecke Anilinstrasse deponiert.

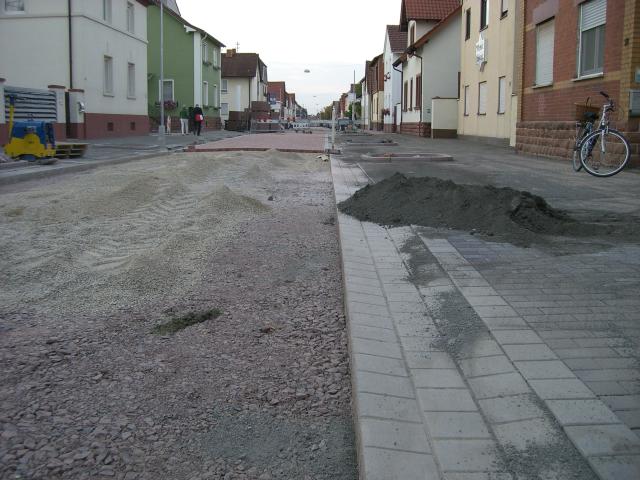

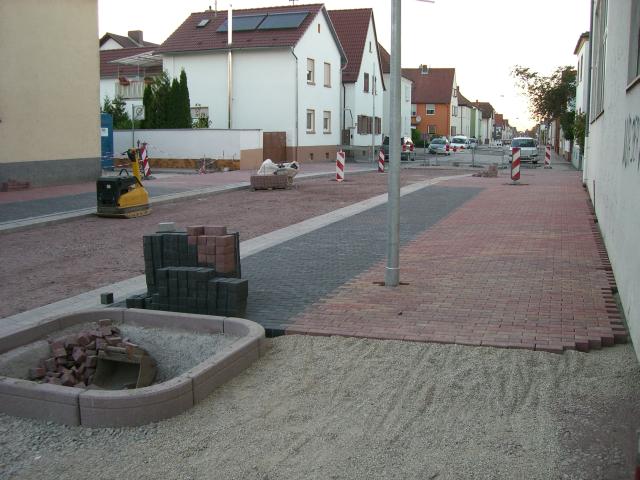

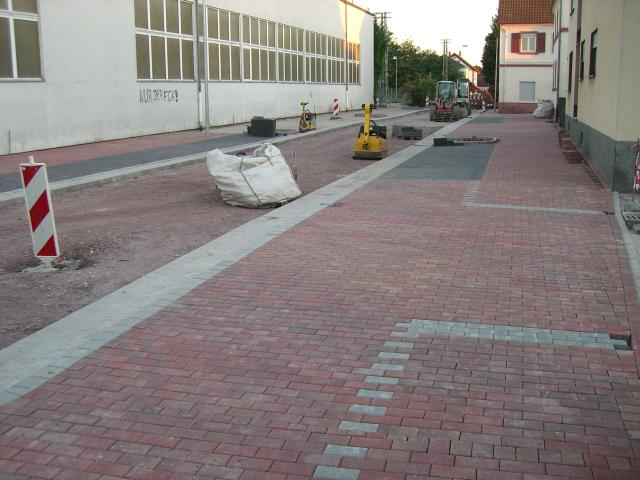

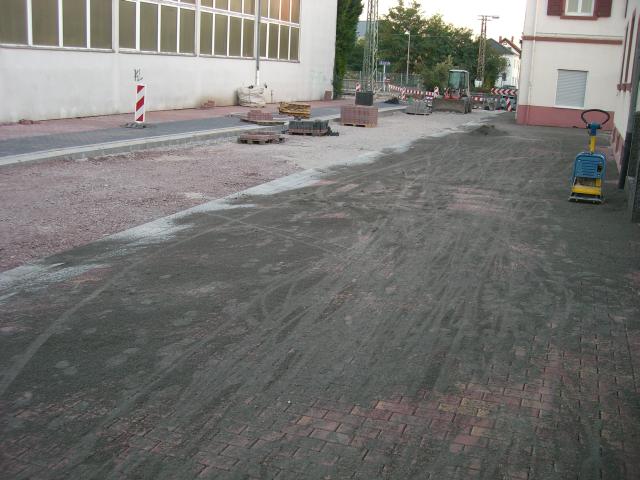

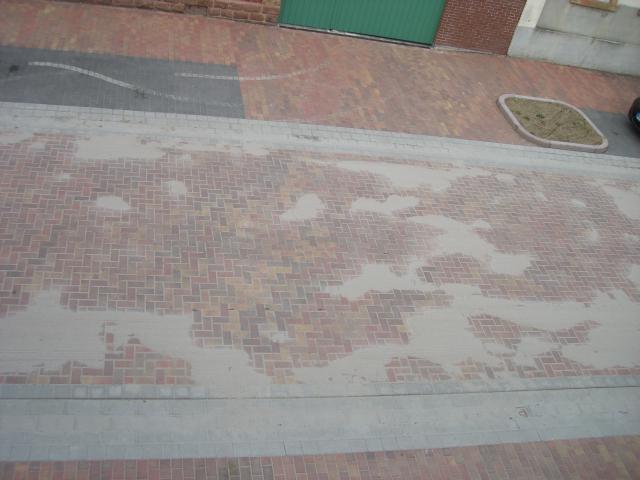

Momentan schaut es dann so aus

Was die derzeit fahrenden Autos angeht, meine ich zumindest, ist das Fahrgeräusch vom Abrollen her leiser als vorher.

[color=#000000]26.8.2010 bis 27.8.2010[/color]

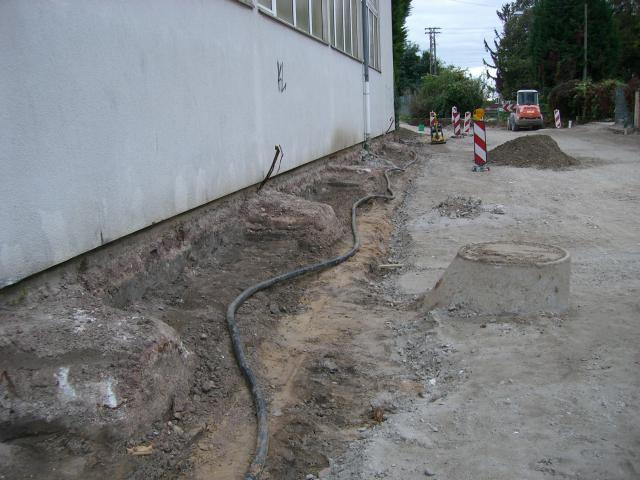

An den Häusern wurden die Kabel freigelegt, ausgebessert, neu verlegt. Alle Wasser-Anschlüße nach oben hin verrohrt und der Rest eingerüttelt.

[color=#000000]28.8.2010 [/color]
Die Böhler Kerwe wird eingeläutet mit einem Kerweumzug durch die neugestaltete Bahnhofstraße.
Zuvor wurden Parkverbote ausgesprochen, daß kein Auto in den Parkbuchten steht

[color=#000000]30.8.2010 bis 31.8.2010[/color]

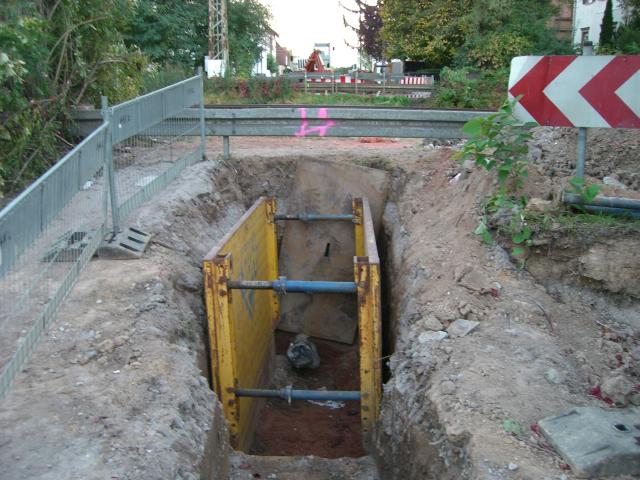

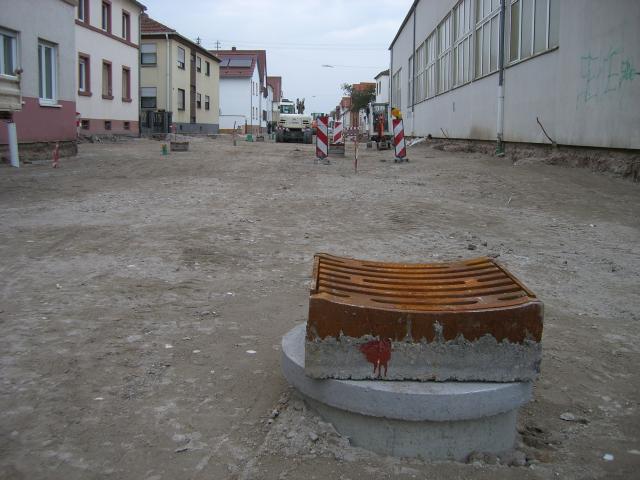

An den Stoß des zweiten Ausschnittes wurden Gräben für die Rinne gegraben.
Es wurde alles vermessen um die Wasserkästen der Rinne zu setzen und die Rinne zu legen.

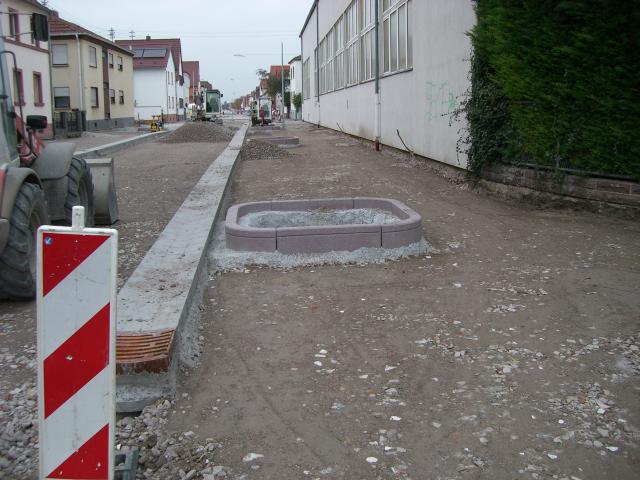

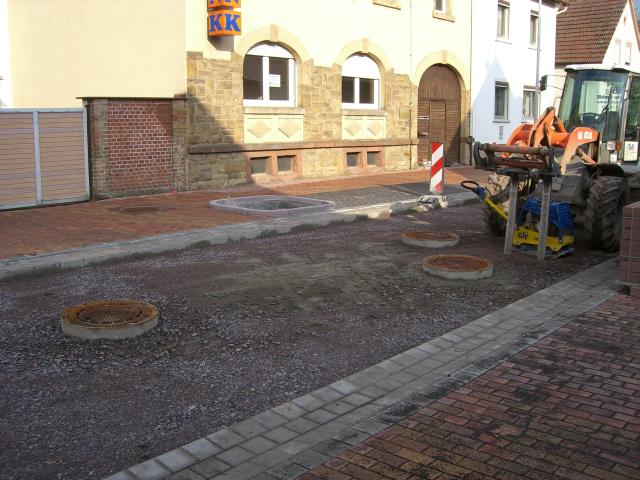

Am 31.8.10 wurden schon erste Wasserkästen rechtsseitig gelegt.

[color=#000000]1.9.2010 [/color]
Morgens wurden Steine für die Regenrinnen angeliefert, und der Betonmischer legte die Grundlage dazu.
Bis Abends war bis fast zur Hälfte auf beiden Seiten eine Rinne.

Am frühen Morgen gab es einen Zwischenfall der besonderen Art in derm ersten fertigen Abschnitt unserer Strasse :D
Wer hätte das gedacht. Der erste Unfall. Und dazu ein ganz spektakulärer :whistling:
Ein Fahrer im Laster der Baufirma Gräber fuhr auf einen schräg gegenüber geparkten BMW Einser auf. Drückte ihn hinten seitlich ein, und schob ihn über die betonierte Baumumrandung drüber hinweg.
Zu guter letzt Gab er Gas, und haute ab. Die nächste Links in die Bismarck-Strasse.
Ein Glück war just in diesem Momente ein Mitarbeiter einer Feuerschutz-Firma vor unserem Haus und checkte unsere Feuerlöscher :thumbup:
Der hatte sich das Auto, Kennzeichen und wie der Fahrer ausschaut gemerkt.
Kurze Zeit später kam schon die Polizei und nahm den Unfall auf.

Ein Abschlepper holte dann den BMW ab. Scheint wohl ein Totalschaden zu sein.

Ob der Klein-LKW-Fahrer getrunken hatte wird man bestimmt in der Zeitung lesen.
Normalerweise kann man nicht von der breiten Strasse abkommen. Es sei den er hob ne Schachtel Kippen vom Boden auf oder tat sonst irgendwas....

Jede Wette das war nicht der letzte Unfall hier. Und die Strasse ist noch nicht mal für den Durchgangsverkehr frei.

Es bleibt spannend.

[color=#000000]2.9.2010 [/color]
Bis Abend waren fast beide Rinnen fertig. Ein kleines Stück rechtsseitig fehlt noch.
Zusätzlich muss die Firma Tas&Balci etliche Fallrohre neu anschliessen, da die Firma Eurovia hier nachlässig gearbeitet hatte.

Ein Auszug aus dem Polizeibericht der PI Schifferstadt
Website Polizei

Zitat

02.09.2010, 14:05 - Polizeidirektion Ludwigshafen

Böhl-Iggelheim, Dreiste Unfallflucht geklärt

Pressemeldung der Polizeiinspektion Schifferstadt

Gestern Nachmittag kollidierte in der Bahnhofstraße ein Lkw mit einem geparkten Pkw so heftig, dass der Parker cirka fünf Meter nach vorne verschoben wurde. Der Unfallverursacher hielt hierauf kurz an, entfernte sich dann aber unerlaubt von der Unfallstelle. Der Pkw wurde erheblich beschädigt, es dürfte ein wirtschaftlicher Totalschaden in Höhe von 10.000 Euro entstand ein.

Ein aufmerksamer Zeuge konnte das amtliche Kennzeichen des flüchtigen Baustellenfahrzeuges notieren und der Polizei melden.

Über die Halterfirma konnte der Unfallverursacher ermittelt und an einer Baustelle in Neuhofen angetroffen werden. An dem Lkw konnten übereinstimmende Unfallspuren vorgefunden werden. An seinem Fahrzeug entstand ein Schaden von 2500 Euro. Der 21-jährige Lkwfahrer räumte seine Fahrereigenschaft ein.

Die Polizei Schifferstadt weist darauf hin, dass gegen unfallflüchtige Fahrzeugführer ein Strafverfahren eingeleitet wird. In Flensburg werden nach einer gerichtlichen Verurteilung sieben Punkte notiert, desweiteren drohen ein Fahrverbot bzw. ein Entzug der Fahrerlaubnis und üblicherweise eine erhebliche Geldstrafe.

Alles anzeigen

[color=#000000]3.9.2010 [/color]
Heute war ein Bericht zum Unfall in der Rheinpfalz-Zeitung.
Beide Rinnen waren fertig und auf der rechten Seite zum Bahnhof hin waren die Baumumrandungen betoniert.

[color=#000000]6.9.2010 [/color]

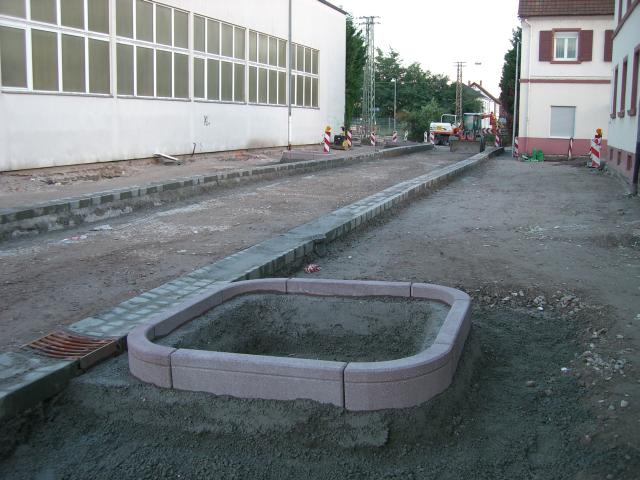

Die restlichen Baumumrandungen wurden betoniert.

[color=#000000]7.9.2010 bis 8.9.2010 [/color]
Die Gehwege wurden mit einer ersten Lage Schotter gefüllt und verdichtet. Die Strasse bis ca. zur Hälfte.

Die Linke Strassenseite hatte am 8.9.2010 schon die letzte Schicht. Hier könnte man quasi schon Steine verlegen.

Heute gab es auch einen Gasalarm.
Der Bagger riß eine Gasleitung auf. Woraufhin sofort Polizei, Feuerwehr und Rettungsdienst kam.

[color=#000000]9.9.2010 bis 10.9.2010 [/color]
Heut wurde nichts gemacht. Eventuell waren sie auf einer anderen Baustelle

[color=#000000]13.9.2010 bis 14.9.2010 [/color]
Der Bürgersteig rechtsseits wurde fast fertig gemacht. Links bis kurz vors Pflastern aufgeschüttet und verdichtet.

Am Letzten Abschnitt nach der Anilinstrasse wurde links auf Höhe der Unterführung der Bürgersteig abgetragen.

[color=#000000]15.9.2010 bis 17.9.2010 [/color]
Links wurde Mittwochs bis zum ehemaligen Musikladen gepflastert.
Am Bahnhof hinten wurden die Bürgersteige weiter abgetragen.

Freitag waren beide Bürgersteige dann fertig.

[color=#000000]20.9.2010 [/color]

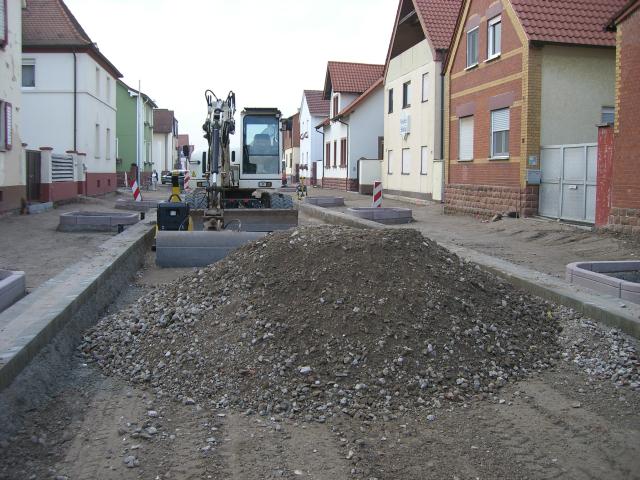

An der Halle vom Garthe war alles ausgekoffert gewesen.
Auf der rechten Seite kamen sie bis zur ehemaligen Waage. Die Kabel des Stromverteilers an der Unterführung waren freigelegt.

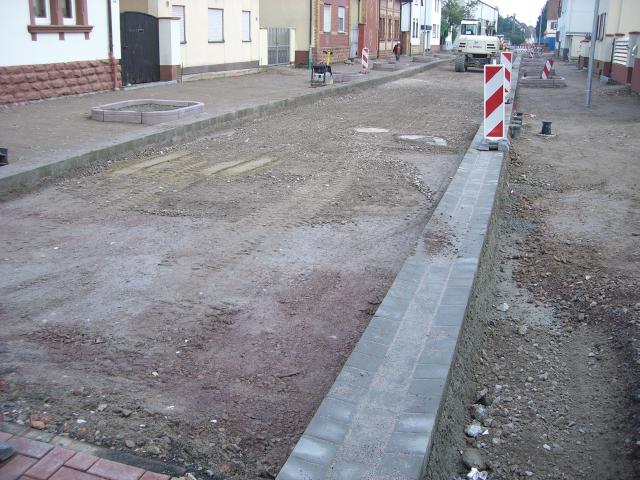

Im dritten Abschnitt waren beide Bürgersteige nun komplett gepflastert. Der zweite Bauleiter meinte man sei 1-2 Wochen früher im Plan. Also bald wirds fertig sein. Dann fehlen nur noch die lausigen Bäume und die Laternenköpfe.
Bin mal gespannt...

[color=#000000]21.9.2010 [/color]
Die Fahrbahn war komplett mit Schotter aufgefüllt und verdichtet. Beide Gehwege waren fertig und der Füllsand für die Fugen war ausgebracht.

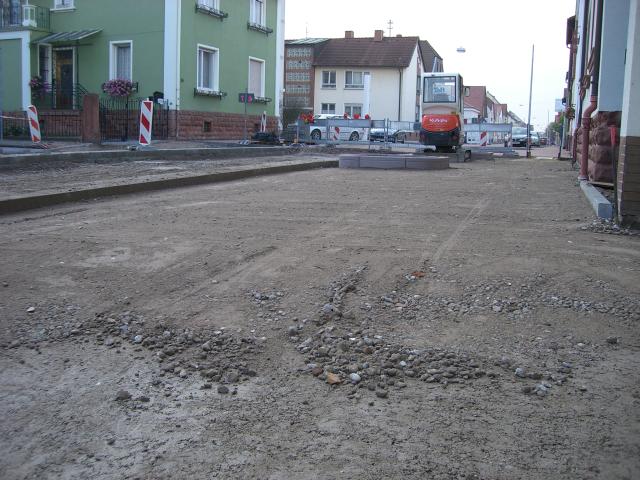

Im letzten Abschnitt, war bis kurz vor die Unterführung alles ausgekoffert und verdichtet gewesen.

[color=#000000]22.9.2010 [/color]
Ein Drittel der Strasse war gepflastert.
An der Unterführung war fast alles ausgekoffert gewesen.

[color=#000000]23.9.2010 [/color]
Heute gab es keine Lieferung von Steinen. Daher wurde am Bahnhof das letzte Stück ausgekoffert und Feinarbeiten gemacht.
Die Zufahrt zur Friedrich-Ebert-Strasse wurde angebunden an das Pflaster.

[color=#000000]24.9.2010 [/color]
Das zweite Drittel der Fahrbahn war gepflastert worden. Vorne an der Unterführung wurden die Kabel für Laternen, TV, Strom verlegt.

[color=#000000]27.9.2010 [/color]
Es wurden weiter die Fugen mit Sand zugerüttelt.

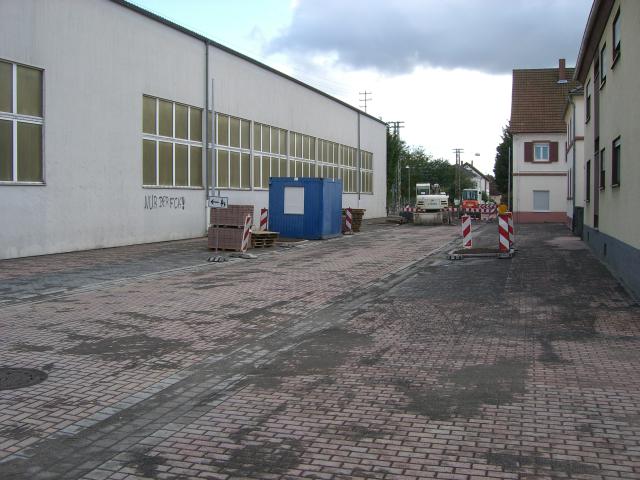

Die Starkstromkabel an der Werkhalle der Fa. Garthe wurden zurecht gemacht.
Die Baumfelder wurden ausgebaggert
und an der Ecke Konrad-Adenauer-Strasse wurde mit weissen Steinen zusätzlich der Bürgersteig markiert.

[color=#000000]28.9.2010 [/color]

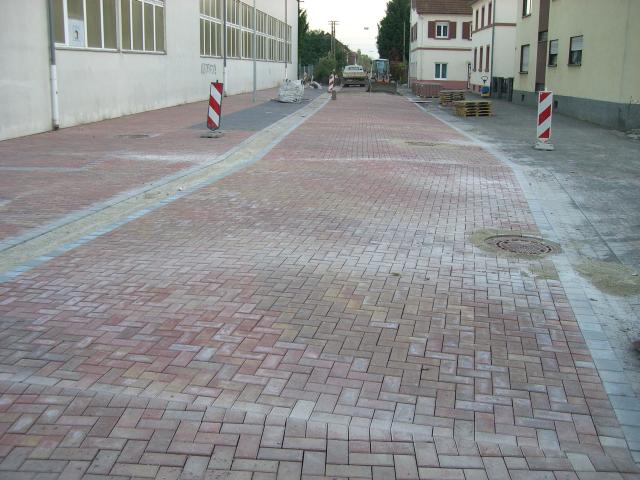

Der Dritte Abschnitt war nun komplett gepflastert. Bürgersteige und Strasse. Am letzten Teil wurden weiterhin die Stromkabel sauber abgedeckt. Vermessungen wurden gemacht für die Senkkästen und Regenrinnen.
Kurz nach 17 Uhr war fast im ganzen Dorf der Strom weg. Ein Anruf bei den Pfalzwerken ergab , dass irgendwo im Landkreis eine 20000 Volt-Leitung gekappt ist. Gegen 18:30Uhr ging der Strom wieder.

[color=#000000]29.9.2010 [/color]

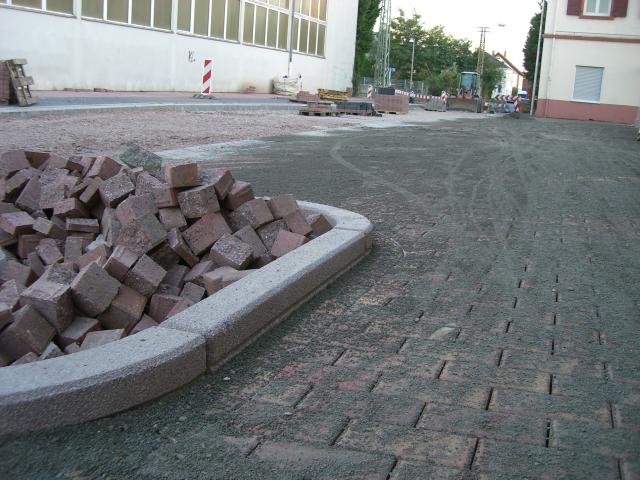

Die Senkkästen waren gesetzt.

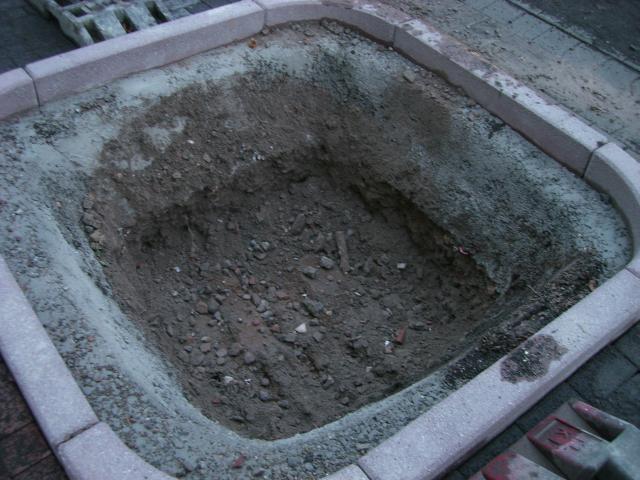

Im Dritten Abschnitt wurden die Baumbereiche mit Erde aufgefüllt.

[color=#000000]30.9.2010 [/color]
Morgens um 6:30 Uhr wurden von der Firma Kronimus die Steine an der Unterführung angeliefert.
Der dritte Abschnitt wurde heute freigegeben. Die Zufahrt zur Friedrich-Ebert-Strasse ist nun frei. Fahren kann man bis zur Absperrung an der Anilinstrasse.

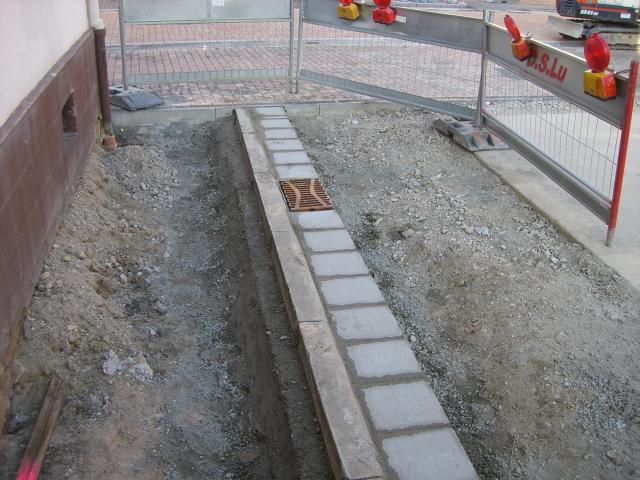

Auf beiden Seiten wurden fast zur Hälfte die Regenrinnen betoniert. Wie passend. Heute regnete es. Ab der Anilinstrasse machen die allerdings gewaltige große Knicks

[color=#000000]1.10.2010 [/color]
Beide Rinnen sind jetzt fast bis zur Unterführung gezogen. Die Laternen wurden noch gesetzt und der restliche Untergrund verdichtet.

[color=#000000]4.10.2010 [/color]
Die ganzen Baumumrandungen wurden gemacht.

[color=#000000]5.10.2010 [/color]
Die Anschlüße an die Seitenstrassen (Anilinstrasse etc.) wurden gemacht. Auf der gesamten Strecke von Anfang Lessingstrasse bis fast zur Anilinstrasse wurde nochmals heller, weisser Sand in die Fugen verteilt. Allerdings nur auf der Fahrbahn.

[color=#000000]6.10.2010 [/color]
Die Anschlüße zu den Seitenstrassen wurden weiter ausgebaut.

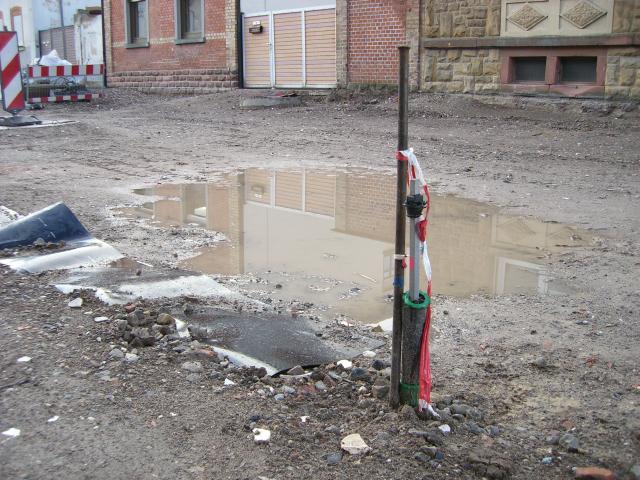

Der Sand wurde weiter in die Fugen gerüttelt. Am letzten Abschnitt wurde der Untergrund nochmals verdichtet und eine erste Lage Sand im Strassenabschnitt abgeladen und kurz verteilt. Bei der Tankstelle von Kern wurde ein Loch aufgemacht. Bisher weiss noch niemand warum.

[color=#000000]7.10.2010 [/color]
Es wurde auf den Gehwegen Schotter abgeladen und verdichtet. Jeweils bis zur Hälfte auf Höhe der ehemaligen Dorfwaage.
Der Sand auf der gesamten Strassenlänge wurde nochmals verteilt und eingekehrt

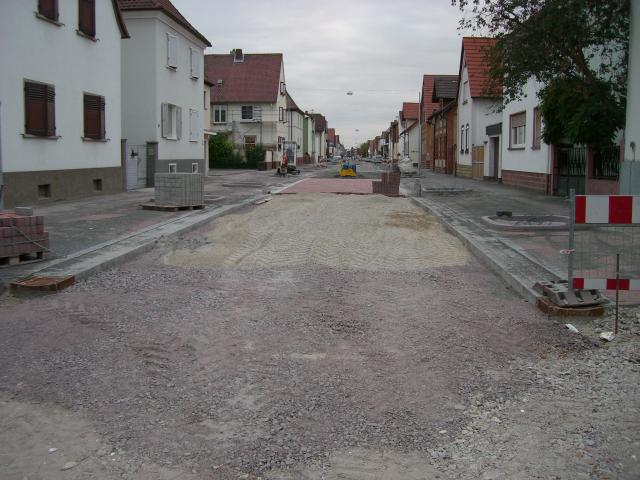

[color=#000000]8.10.2010 [/color]
Bis Abend waren beide Gehwege auf Pflasterniveau aufgeschüttet und verdichtet worden.

[color=#000000]9.10.2010 [/color]
Samstag. Heute wurde gepflastert. Auf der rechten Seite bis zur Verengung nach der ehemaligen Dorfwaage und auf der anderen Seite bis ca. zur Hälfte.

[color=#000000]11.10.2010 [/color]
Die rechte Seite des Bürgersteiges war fertig. Links wurde etwas mehr dazu gemacht. Alles in allem wurde heute fast nur gestückelt und die Lücken geschlossen. Unter der Bahnlinie wurde eine Gasleitung hindurchgeschossen.

[color=#000000]12.10.2010 [/color]
Es wurde Sand gestreut für die Fugen. Die Gully in der Strasse wurden gesetzt, und an der Gasleitung weitergearbeitet.

[color=#000000]13.10.2010 [/color]
Eine zweite Grube für die Gasleitung wurde eröffnet, und die Strasse soweit aufgefüllt und verdichtet, dass die Steine gelegt werden können.

[color=#000000]14.10.2010 [/color]
Bis zur Höhe der alten Dorfwaage wurde die Strasse gepflastert. Die Anbindung Anilinstrasse wurde weiter ausgebaut.

[color=#000000]15.10.2010 [/color]

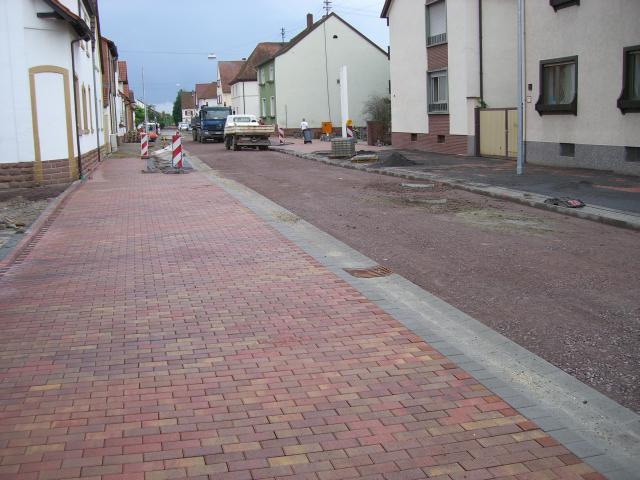

Die Strasse war nun bis zur ehemaligen Eisdiele Breininger gepflastert.
Großflächig wurde Split verteilt.
Der Radius rund um den Strommast und Verteilerkasten wurde an der Grundstücksmauer ausgehoben.

[color=#000000]16.10.2010 [/color]
Samstag. Das Loch der Gasleitung wurde geschlossen.
Wieder großflächig Split ausgelegt und das Material aus der Anilinstrasse auf Höhe der alten Waage hin verlegt.

[color=#000000]18.10.2010 [/color]

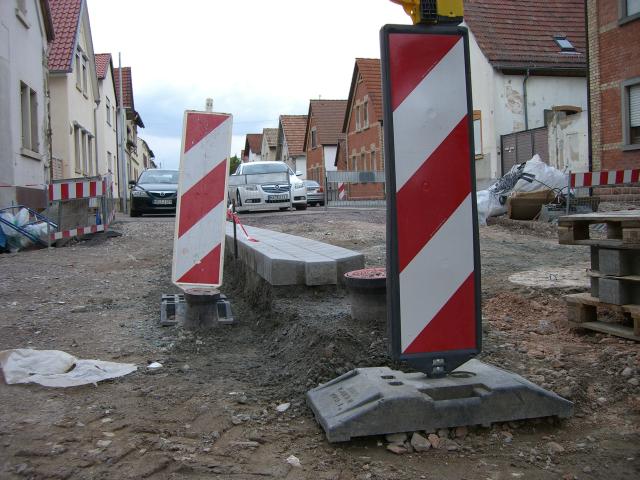

Die Zufahrt zur Anilinstrasse wurde freigegeben. Mit Markierungen wurden die Verläufe der Rinnsteine markiert.

[color=#000000]19.10.2010 [/color]
Beide Rinnsteine wurden heute aufbetoniert. Somit schliesst sich nun die neue Bahnhofstrasse bündig an die alte an der Unterführung an.

[color=#000000]20.10.2010 [/color]
Der Anschluß an die Strasse wurde begradigt und die Seitenränder mit Randsteinen gesetzt. Die Baumumrandungen wurden ausgebaggert.

[color=#000000]21.10.2010 [/color]
Beide Bürgersteige wurden aufgeschottert und gerüttelt, dass Steine gelegt werden können. Im Strassenbereich war nur die Tragschicht aufgetragen

[color=#000000]22.10.2010 [/color]
Auf der Seite des ehemaligen Eiscafe Breininger und zur Unterführung hin war die Pflasterung gegen Abend fertig. Vorne wurde nochmals Split verteilt.

[color=#000000]23.10.2010 [/color]

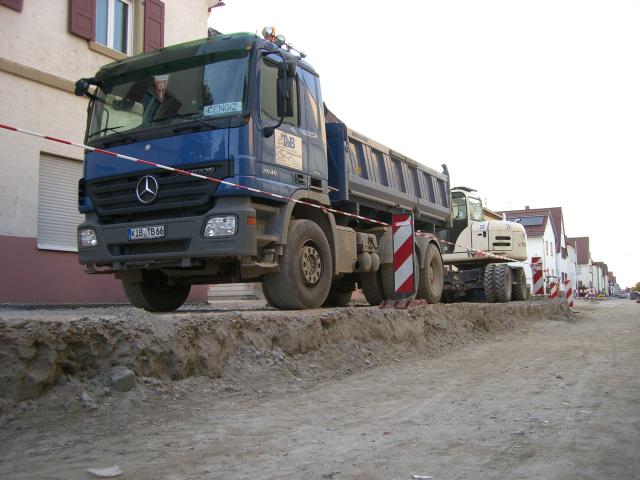

Samstag. An der Bahnhofstrasse 9 wurde der Bürgersteig wieder aufgerissen von der Fa.PEKA. Ob die nun nach Gas- , Wasser, oder Abwasser buddeln kann derzeit noch nicht gesagt werden. Der Bagger tat sich aber schwer. Hier hatte die Firma Tas& Balci im Vorfeld sehr gut verdichtet gehabt ^^
Diese Pflasterten heute alles fertig am Bereich der Unterführung. Jetzt fehlen nur die die Kleinarbeiten und Flickereien. Die Strasse an der Fabrikhalle wurde nun auch freigegeben.

[color=#000000]25.10.2010 [/color]
Der rechte gehweg und der linke wurden mit Sand verfüllt und gerüttelt

[color=#000000]26.10.2010 [/color]
Die Strasse wurde mit Sand gefüllt und gerüttelt. Der kleine Regenwassergraben wurde neu betoniert und einiges an Material wurde schon abgefahren, bzw. neu zusammengestellt

[color=#000000]27.10.2010 [/color]
Das fehlende Stück am Rinnstein wurde asphaltiert. In der Anilinstrasse wurde der alte Bürgersteig nochmals bündig angepasst.
Eigentlich ist alles fertig. Nur noch Kleinarbeiten und das Material abfahren

[color=#000000]28.10.2010 [/color]
3 Arbeiter waren gegen Abend noch da. Sie hatten erneut Sand verfüllt in den Fugen und machten überall noch Schönheitskorrekturen.

[color=#000000]12.11.2010 [/color]
Gegen Mittag wurde die Strasse offiziel eingeweiht. Bauausschuß, Baufirma, Architekt und Bürgermeister schritten die Strasse ab.

[color=#000000]26.11.2010 [/color]
Die Bäume wurden gesetzt.

Ausser bei uns. :D
Denn es schneite am 29.11.2010

[color=#000000]23.12.2010 [/color]
Die LED-Laternen wurden gesetzt.

[color=#000000]24.12.2010 [/color]
Die lausigen LED-Laternen machen gewaltig hell :cursing:

[color=#000000]19.1.2011 [/color]

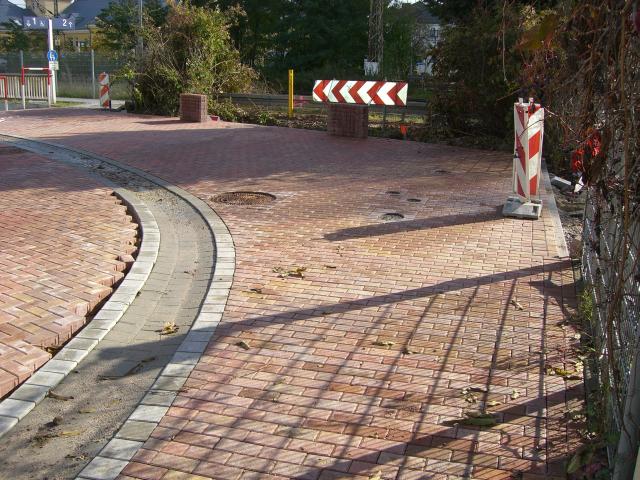

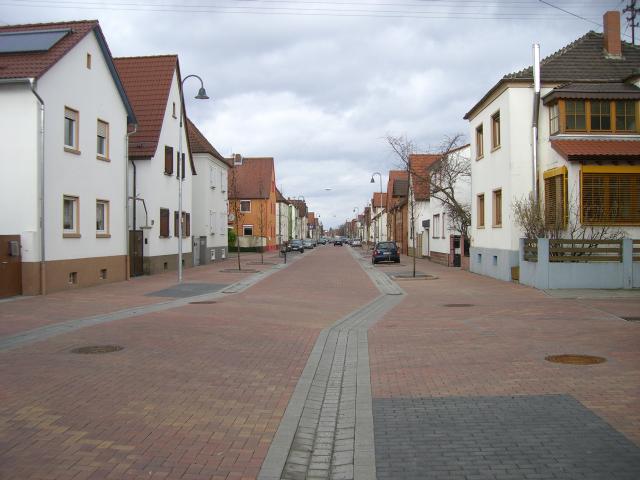

Die Strasse ist fertig !!!!

Alle Bilder sind in der Diashow

:thumbup:
Schade...es fehlt was Abends zum Dokumentieren :(

A3 3.2 quattro mauritiusblau seit 16.9.03
+ AUDI-Werkstuning 8087 seit Juni 2007
[customized] - NWT powered by Custom-Chips (Engineering by Stefan - Powered by Zoran)
[VCDS Ross-Tech HEX+CAN USB

Öl-Finder für VW und Audi Fahrzeuge und FAQ Motoröl
mein Blog Baubericht BK-117 B2 Christoph 53

  • Zitieren
  • Vorheriger Artikel Sanierung unserer Straße
  • Nächster Artikel Eine alte Lady, die S-58

Kommentare 3

Peda
10. November 2013 um 23:44

Echt cool, deine Berichte lese ich immer gerne. Egal zu welchem Thema :)

Paramedic_LU
12. August 2010 um 20:45
Autor

Ja, ich pass hier auf dass alles Rechtens ist ^^

oneo
12. August 2010 um 20:37

also du warst so quasi bauleiter i. R. normal müßtest du ja von bayer für diese doku freibekommen.

Kategorien

  • Import

Archiv

  1. 2016 (1)
    1. August (1)
  2. 2010 (5)
    1. August (1)
    2. Juli (1)
      • Sanierung unserer Strasse Teil 2.....der letzte Abschnitt
    3. Juni (1)
    4. Februar (1)
    5. Januar (1)
  3. 2009 (2)
    1. November (2)
  1. Datenschutzerklärung
  2. Impressum
